Aktuelle Arbeiten - Endlager Morsleben

Übersicht über die wesentlichen Arbeiten in den Kalenderwochen 45 und 46/2019

Gewährleistung der Betriebssicherheit Bergleute müssen das Endlager nach Berg- und Atomrecht betreiben.

  • Mitarbeiter einer Servicefirma warten und prüfen halbjährlich die Strahlenschutzmesstechnik des Betriebes. Die Prüfung umfasst die Hand-Fuß-Kleidermonitore im Kontrollbereich und die Tritiumsammler und Kohlenstoff-14-Sammler in der Abluftüberwachung Schacht Bartensleben.

  • Mitarbeiter der Gruppe Einlagerung sanieren Wände und Abmauerungen in Funktionsräumen im Bereich der 4. Ebene (Sohle).
  • Bergleute und Elektriker begleiten die Arbeiten zur jährlichen Inspektion des Hauptgrubenlüfters Schacht Bartensleben. Damit verbunden ist das zeitweise Abschalten der Anlage sowie der nachfolgenden Lüftungstechnik für den Kontrollbereich. Die Inspektion wird durch eine Fachfirma durchgeführt.
  • Ein Sachverständiger einer Fachfirma prüft die übertägige Tankanlage für Dieselkraftstoff auf ihre Betriebssicherheit. Die Prüfung erfolgt jährlich.
  • Mitarbeiter des zuständigen Telefonnetzbetreibers stellen die Anschlüsse der Schachtanlage Bartensleben vom analogen ISDN auf das digitale IP-System um (siehe Einblick).
Erhalt der Stilllegungsfähigkeit und Optimierung des Betriebes Mittel- bis langfristig muss die BGE die Stilllegungsfähigkeit des Endlagers erhalten und den Betrieb optimieren.
  • Mitarbeiter einer Spezialfirma bauen einen auf dem obertägigen Betriebsgelände aufgestellten Baustellencontainer zurück. Solche Containeranlagen dienen den Firmen mit längerfristigen oder wiederkehrenden Aufträgen zur Lagerung von Material und als Aufenthaltsraum. Der Rückbau des Containers ist erforderlich, um dieses Gelände für zukünftige übertägige Baumaßnahmen frei zu machen.

Einblick

Aufgenommen im Januar 2020

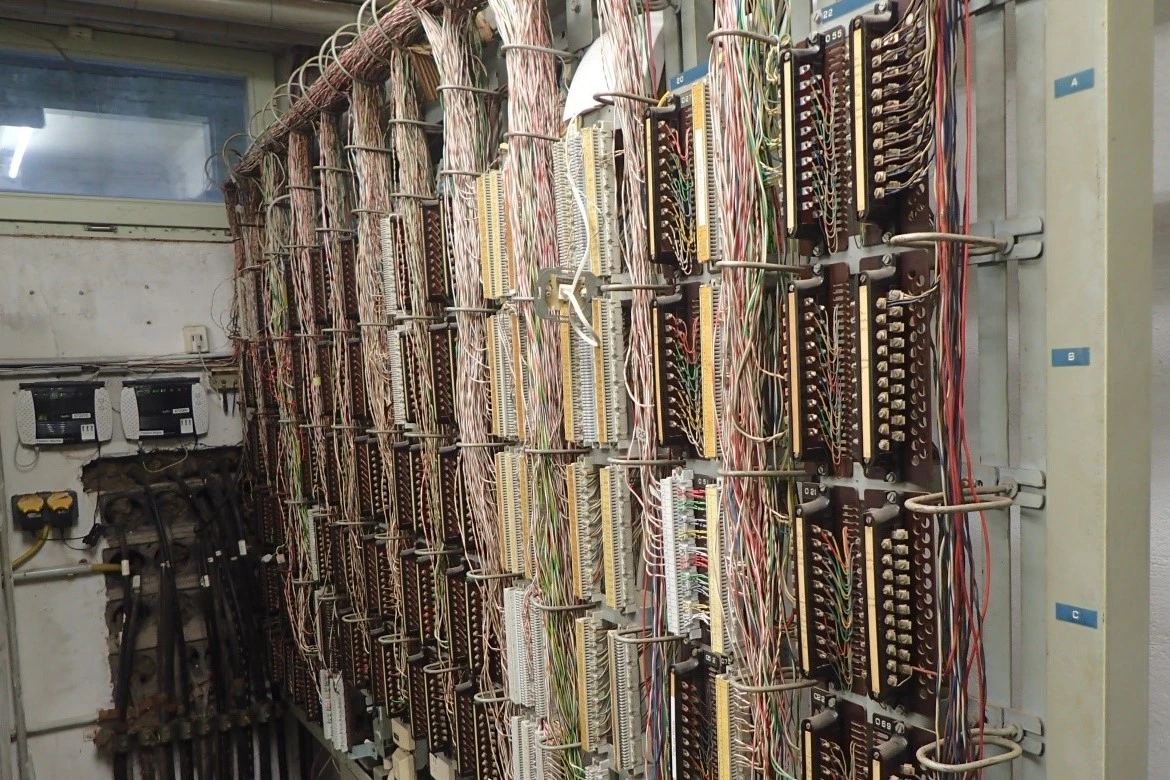

Für die Sprachkommunikation und die Alarmierung der Belegschaft stellt die Telefonanlage des Endlagers Morsleben das wichtigste Kommunikationsmittel da. Die Anlage besteht aus der übertägigen Telefonzentrale, einer Station unter Tage im Bereich der 2. Ebene (Sohle), einer Station am Schacht Marie über Tage sowie einer Vielzahl von Endgeräten. Insgesamt sind über Tage circa 200 Telefone in Büro- und Funktionsräumen fest installiert. Weitere zehn Mobiltelefone werden in diesem Bereich genutzt. In den beiden Grubenfeldern Bartensleben und Marie sind noch einmal circa 200 Telefone zu finden. Außerdem sind circa zehn Fax-Geräte an die Telefonanlage angeschlossen. Die Telefonzentrale bildet das Herzstück der Anlage. Hier besteht auch die Anbindung an das öffentliche Netz. Es stehen 30 Leitungen für die Kommunikation nach außen zur Verfügung. Diese sind bislang als Analoganschlüsse (ISDN) ausgeführt. Die technische Verknüpfung mit den betrieblichen Geräten erfolgt über die Hauptrangierleiste (siehe Bild). Der Netzbetreiber stellt das öffentliche Netz bis Ende März 2020 auf die digitale IP-Technologie um. Dadurch wurde eine entsprechende Anpassung der Telefonanlage erforderlich. In diesem Zusammenhang wurde auch die, gemäß den Richtlinien des Bundesamtes für Sicherheit in der Informationstechnik (BSI) für Bundesgesellschaften, vorgeschriebene Firewall im IP-Amtsanschluss installiert.

Über die Aktuellen Arbeiten

Mit den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Morsleben. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Morsleben gerne für weitere Auskünfte zur Verfügung.
