Aktuelle Arbeiten - Endlager Morsleben

Übersicht über die wesentlichen Arbeiten in den Kalenderwochen 29 und 30/2018

Gewährleistung der Betriebssicherheit Bergleute müssen das Endlager nach Berg- und Atomrecht betreiben.

  • Der Eintrag von Braunkohlenfilterasche in Abbau 2 des Einlagerungsbereiches Südfeld auf der 4. Ebene (Sohle) ist abgeschlossen (siehe Wochenbericht KW 23/24). Die Abbaue 1 und 2 wurden mit rund 8.175 Kubikmetern Braunkohlenfilterasche verfüllt. Bergleute beginnen mit dem Rückbau des Ascheeintragssystems.

  • Das neu errichtete Wettertor auf der 2. Ebene im Ostfeld wird durch die Qualitätssicherung abgenommen (siehe Wochenbericht KW 19/20).

  • Bergleute beginnen damit, eine geringe Unterspülung im Bereich der Schachtwasserhaltung auf der 2. Ebene zu verfüllen. Die Unterspülung ist durch den Austritt von Schachtwasser aufgrund einer defekten Pumpe entstanden, stellt jedoch keine Gefahr für den Betrieb des Endlagers dar.

  • Mitarbeiter der Bundesanstalt für Geowissenschaften und Rohstoffe (BGR) bauen Mikroakustiksensoren in dafür geschaffene Bohrungen auf der 1. Ebene in der Nordstrecke ein (siehe Wochenbericht KW 15/16). Sie dienen der geomechanischen Überwachung im Umfeld von Abbau 1a, in dem sich eine Lösungszutrittsstelle befindet.

Meldepflichtige Ereignisse
Betriebsstörungen oder Störfälle bis zu Unfällen sind den zuständigen Aufsichtsbehörden zu melden. Grundlage ist die Atomrechtliche Sicherheitsbeauftragten- und Meldeverordnung (AtSMV)

  • Am 27. Juli 2018 gibt es bei einer Überprüfung der Hilfsfahranlage von Schacht Bartensleben, die beim Versagen der Schachtförderanlage zur Rettung der auf dem Förderkorb befindlichen Personen zum Einsatz kommt, eine Störung. Ein Haltemagnet löst beim Anfahren des oberen Schachtendschalters nicht aus und es wird keine Sicherheitsbremsung ausgelöst. Während des Fahrens der Hilfsfahranlage befinden sich keine Personen auf dem Fördermittel. Am 28. Juli 2018 geht die Hilfsfahranlage wieder in Betrieb.

    Eine N-Meldung (Normalmeldung mit geringer sicherheitstechnischer Bedeutung) wird fristgerecht an die atomrechtliche Aufsicht des Bundesamtes für kerntechnische Entsorgungssicherheit gegeben. Das Ereignis hat keine Auswirkungen auf den sicheren Endlagerbetrieb, auf Personen oder die Umgebung.

Einblick

Aufgenommen im November 2017

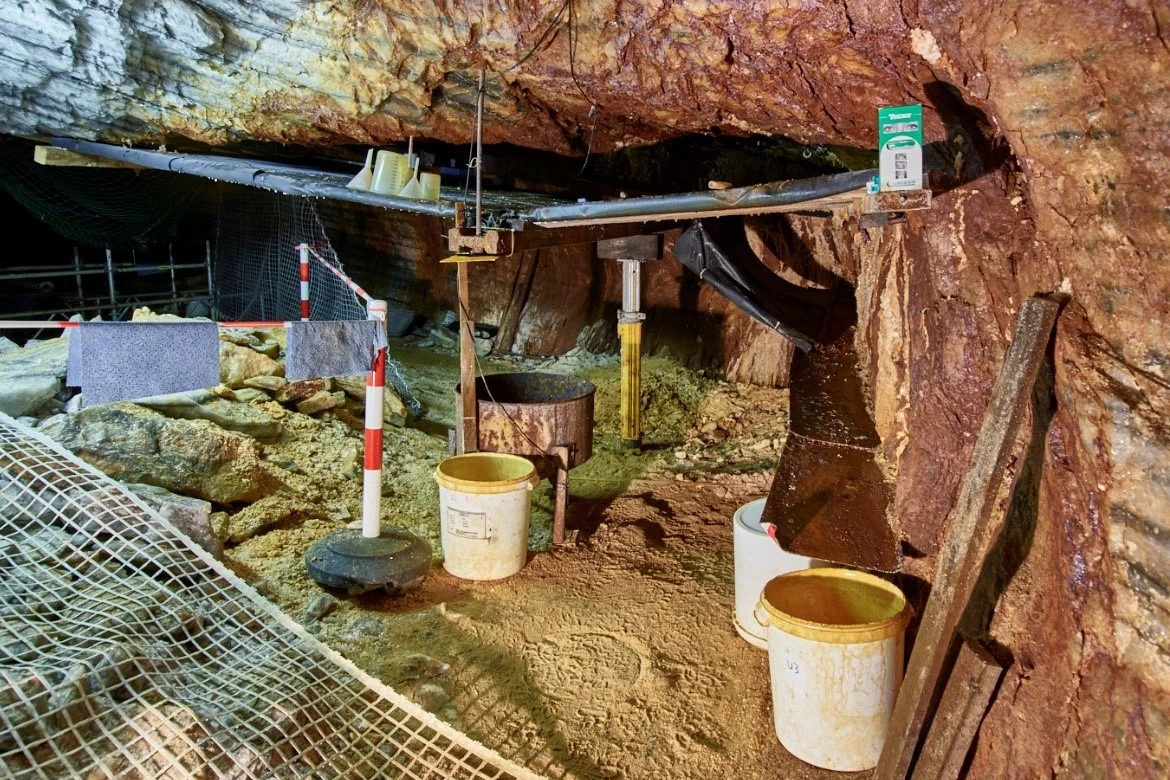

Der Abbau 1a ist ein Steinsalzabbau auf der 1. Ebene der Grube Bartensleben. Hier befindet sich eine Lösungszutrittsstelle, die rund um die Uhr überwacht wird. Rund 2,2 Kubikmeter gesättigte Salzlösung traten hier im Jahr 2017 auf. Sie stammt noch aus der Zeit der Salzentstehung vor rund 260 Millionen Jahren. Die Menge ist so gering, dass zur genauen Erfassung eine Tropfenzählanlage installiert werden musste: Planen fangen die Tropfen auf, die sich an der Decke (Firste) und den Wänden (Stoß) des oberen Abbaus bilden, und leiten diese über Trichter in Behälter. Jeder Tropfen, der in den Behälter fällt, wird akustisch registriert. Nur so können die geringen Mengen zuverlässig gemessen werden.

Über die Aktuellen Arbeiten

Mit den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Morsleben. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Morsleben gerne für weitere Auskünfte zur Verfügung.

Top
