Endlager Konrad

„Betrifft: Konrad“ über Planung und Bau der Fahrzeugtechnik für das Endlager Konrad

19. Oktober 2022: Welche Fahrzeugtechnik ist für das Endlager Konrad vorgesehen? Wie wird sie gebaut? Einen Überblick gab die BGE in der jüngsten Ausgabe von „Betrifft: Konrad“ am 13. Oktober.

Einen wesentlichen Bestandteil beim Bau des Endlagers Konrad stellt die Fahrzeugtechnik für unter Tage dar. Sowohl die Fahrzeuge für die Einlagerung der Behälter mit den radioaktiven Abfällen als auch die Baufahrzeuge für das nachfolgende Verfüllen der Einlagerungskammern übernehmen später zentrale Aufgaben.

In der Veranstaltungsreihe „Betrifft: Konrad“ gaben Gina Fiebig und Jens Kuschkowitz, die innerhalb der BGE wesentlich an der Planung und am Bau der Fahrzeuge mitwirken, in zwei Vorträgen einen umfassenden Einblick in die Fahrzeugtechnik. Sie erklärten den rund 50 Teilnehmenden – vor Ort in der Infostelle und online via Zoom und YouTube – welche Fahrzeuge für den Betrieb des Endlagers benötigt werden und wie diese entwickelt und genehmigt wurden.

Vom Bergbaulader bis zum Spezialfahrzeug

Im Bergbau haben sich Fahrzeuge mit Knickgelenk bewährt, etwa Untertagelader oder Muldenkipper. Diese werden nicht wie ein PKW über eine bewegliche Vorderachse gelenkt, sondern über ein bewegliches Gelenk in der Mitte der Fahrzeuge hinter der Vorderachse. Vorteil dieser Konstruktion: robustere Vorderachsen bei gleichzeitiger Wendigkeit für enge Kurvenstrecken.

Diese Grundkonstruktion sei auch für die Entwicklung der Einlagerungsfahrzeuge für das Endlager Konrad gewählt worden, erläuterte Jens Kuschkowitz in seinem Vortrag. Bereits in den 1980er Jahren erfolgte der Bau von Prototypen, die in umfangreichen Tests auf ihre Eignung erprobt wurden. Das war ein Teil der Untersuchungen, die im Genehmigungsprozess verlangt waren.

Erprobung der Einlagerungsfahrzeuge

Zur Beweissicherung funktionierender Fahrzeuge für die Einlagerung im Endlager Konrad hat die DBE, Vorgängergesellschaft der BGE, Prototypen gebaut und ausgiebig getestet. Dazu zählten unter anderem ein Einlagerungstransportfahrzeug, ein Schwerlaststapler, ein Transportfahrzeug für die Verfüllung sowie weitere Fahrzeuge und Anlagen für die Einlagerung.

Von 1989 bis 1996 erfolgten dann Testfahrten der einzelnen Fahrzeuge sowie Testläufe des gesamten Fahrzeugsystems. So konnten der Transport der Abfallbehälter über den Plateauwagen bis zur Umladestation und der anschließende Weitertransport bis zum Stapeln der Testbehälter ausprobiert werden. Insgesamt seien die Fahrzeuge rund 2.500 Betriebsstunden im Einsatz gewesen, so Kuschkowitz: „Das entspricht einem Einlagerungsbetrieb von etwa sieben Jahren.“ Die Erprobung fand in drei Phasen statt, inklusive Anpassungen an der Konstruktion der Fahrzeugaufbauten.

Genehmigung, Bau und Abnahme der Fahrzeuge

Die Erprobung der Fahrzeuge erbrachte die benötigten Nachweise im Genehmigungsprozess. Damit war auch die Grundlage geschaffen, um die Fahrzeuge zu bauen. Der Bau erfolgt in der genehmigten Grundkonstruktion der endlagerspezifischen Aufbauten. Die Ausführung selbst berücksichtigt den aktuellen technischen Stand der Fahrzeugtechnik. Dazu sind entsprechende Änderungsgenehmigungen durch die Aufsichts- und Genehmigungsbehörden erfolgt.

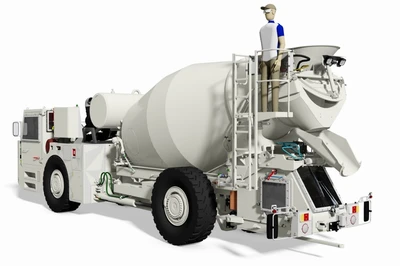

Für das Einlagerungstransportfahrzeug bedeutet dies etwa, dass nun ein batteriebetriebener Elektroantrieb eingesetzt werden kann. Das geht bei den anderen Fahrzeugen nicht - die Anforderungen für den Einlagerungsbetrieb lassen dies nicht zu. Hier kommen daher Antriebsmotoren der höchsten Schadstoffklassen zu Einsatz.

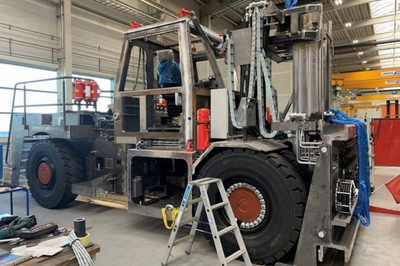

Der Bau der Fahrzeuge erfolgt in einem engmaschigen Qualitätssicherungssystem, erklärte Jens Kuschkowitz in seinem Vortrag. Alle Komponenten werden mittels etablierten Prüftechniken erfasst und dokumentiert. Am Ende entstehen Fahrzeuge, die alle Voraussetzungen für die benötigten Abnahmen der Aufsichtsbehörde erfüllen. Das ist der abschließende Prüfschritt, bevor die Fahrzeuge ins Endlager Konrad gebracht werden.

Fahrzeugbau für Versatzsystem gestartet

Parallel zur Fahrzeugtechnik für die Einlagerung erfolgt auch der Bau der Fahrzeuge für die spätere Verfüllung der Einlagerungskammern. Den detaillierten Ablauf des Prozesses erläuterte Gina Fiebig in ihrem Vortrag. Unter anderem zeigte sie anhand von Rendergrafiken, wie vor den Behältern ein spezielles Fahrzeug mit Betonspritze eine Trennwand errichtet. Das lässt sich vom Prinzip her mit einem 3D-Drucker vergleichen, in dem aus einem Werkstoff ein Bauteil entsteht, nur deutlich größer. Wenn die Wand steht, kann der abgetrennte Bereich mit einem flüssigen Betonwerkstoff aufgefüllt werden.

Nach den Vorträgen beantworteten die Referent*innen Fragen aus dem Publikum. Hier wurde unter anderem gefragt, warum die Fahrzeugkabinen vor radioaktiver Strahlung abgeschirmt sein müssen. Die Antwort: Sie dienen der Reduzierung der sogenannten Ortsdosisleistung, das ist die Messgröße für das Einwirken von Strahlung. Auch wenn die Strahlung, die von den Behältern ausgeht, sehr gering ist, summiert sich das im täglichen Betrieb. Die Abschirmung sei ein zusätzlicher Arbeitsschutz für das Personal, erklärte Bereichsleiter Peter Duwe.

Zum Abschluss der Veranstaltung zeigten die BGE-Referent*innen, wie in den kommenden Jahren der benötigte Fuhrpark schrittweise gebaut, geprüft und abgenommen wird. Am Ende des Prozesses stehen dann die Fahrzeuge für den Einlagerungsbetrieb zur Verfügung. Währenddessen entstehen über Tage am Schacht Konrad 2 die Gebäude für das Endlager und unter Tage: Fahrstrecken, Werkstattbereiche und die Räume in denen später das Material zur Verfüllung hergestellt wird.

Hintergrund

Die Veranstaltungsreihe „Betrifft: Konrad“ ist ein Forum für interessierte Bürger*innen, um über aktuelle Arbeiten und Fragestellungen mit den Mitarbeiter*innen der BGE ins Gespräch zu kommen.
