Aktuelle Arbeiten – Endlager Konrad
Übersicht über die wesentlichen Arbeiten im September 2024

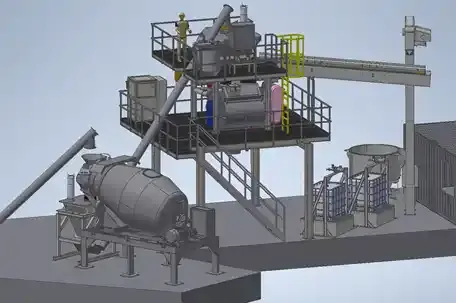

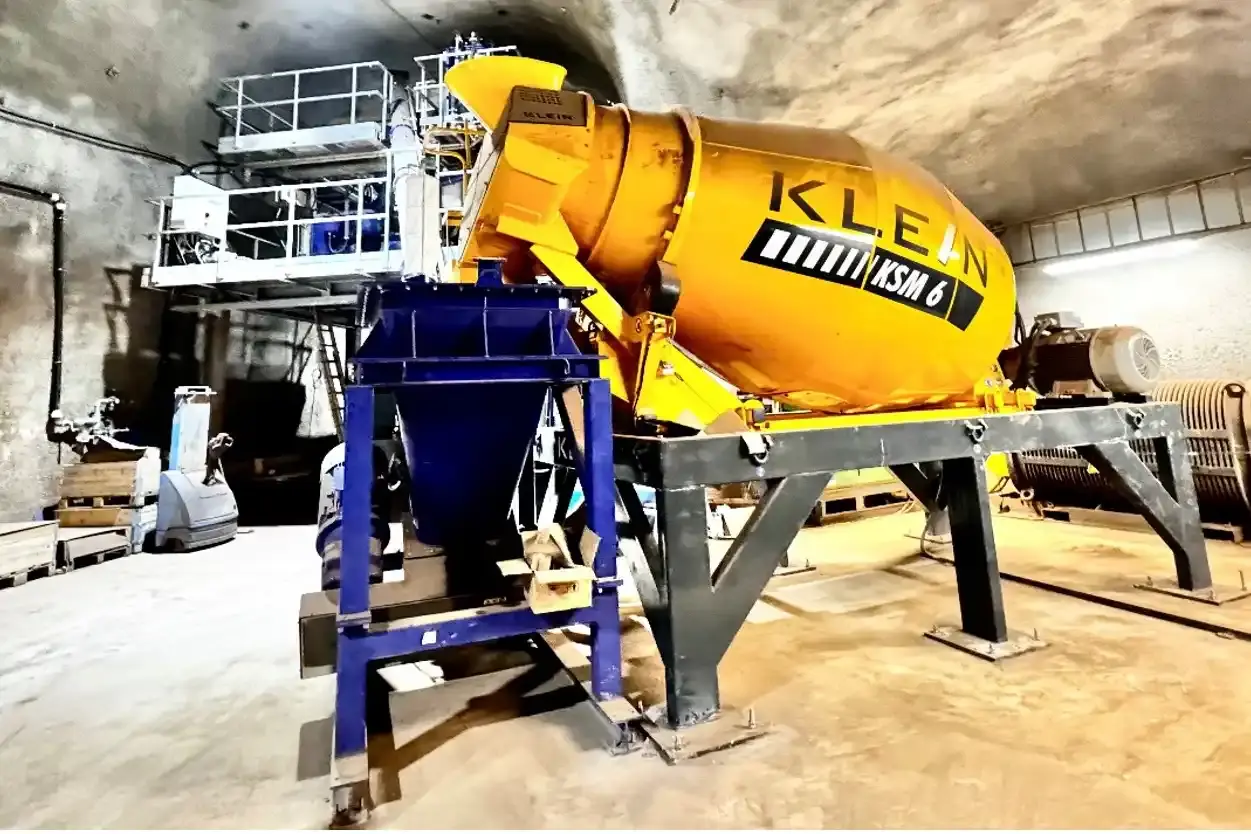

Neue Betonmischanlage unter Tage installiert
Beim Bau des Endlagers Konrad wird viel Beton benötigt. Unter Tage wird dieser überwiegend als Spritzbeton verwendet und im sogenannten Nassspritzverfahren eingesetzt. Die vorgemischten Baustoffe gelangen über eine lange Rohrleitung von der Tagesoberfläche in die Tiefe des Bergwerks. Auf dem Weg dahin verändert sich aufgrund der Schwerkraft die Durchmischung: größere Teile gelangen schneller nach unten als kleine. Das bedeutet, dass der Baustoff unter Tage neu gemischt werden muss, damit das Verhältnis von kleinen und größeren Teilchen und dem Bindemittel wieder stimmt.
Zu diesem Zweck wird eine leistungsfähige Betonmischanlage unter Tage installiert. Die Baustoffe werden dort in einer Trommel durchmischt. Dann erfolgt die Zugabe unter anderem von Wasser und es entsteht gebrauchsfertiger Beton. Dieser wird zu den verschiedenen Baustellen transportiert und dort verarbeitet.
In einigen Bereichen wird Spezialbeton verbaut, der Stahlfasern enthält. Auch diese Mischung mit dosierter Zugabe von Stahlfasern kann in der neuen Anlage produziert werden. Die Betonmischanlage verfügt für die Produktion verschiedener Betonmischungen über eine Dosier- und Wiegeeinrichtung. Im Oktober beginnt der Probebetrieb.
Wesentliche Arbeiten
Schachtgelände Konrad 1
Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.
- Bauleute heben bei der Band- und Verladeanlage mit mobilen Krananlagen die Bandbrücken zwischen den Ecktürmen ein.
- Sowohl die mechanische als auch die elektrische Werkstatt beziehen ihre Bereiche im neuen Werkstattgebäude.
Schachtbau Konrad 2
Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.
- Bauleute führen beim Schachtkeller Schal- und Bewehrungsarbeiten für nachfolgende Betonarbeiten durch.
Schachtgelände Konrad 2
Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.
- Bauleute betonieren die Kellerwände der Umladehalle.
Bergbauliche Arbeiten
Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
- Im späteren Kontrollbereich wird es eine Betonmischanlage für den Grubenbetrieb geben. Bergleute errichten dort im unmittelbaren Anschluss der Strecke eine Betonfahrbahn.
Im Gespräch
Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.
- Die Infostelle Konrad ist mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung geöffnet.
- Mitglieder des Infostellenteams informierten am 6. September auf Einladung der Dorfgemeinschaft Geitelde über das Endlager Konrad.
- Die BGE hat am 8. September mit der Schachtanlage Konrad 1 am Tag des offenen Denkmals teilgenommen. Das Team der Info Konrad hatte in Kooperation mit der unteren Denkmalbehörde zwei Führungen organisiert und durchgeführt.
Über die aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.
Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
