Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im Juni 2024

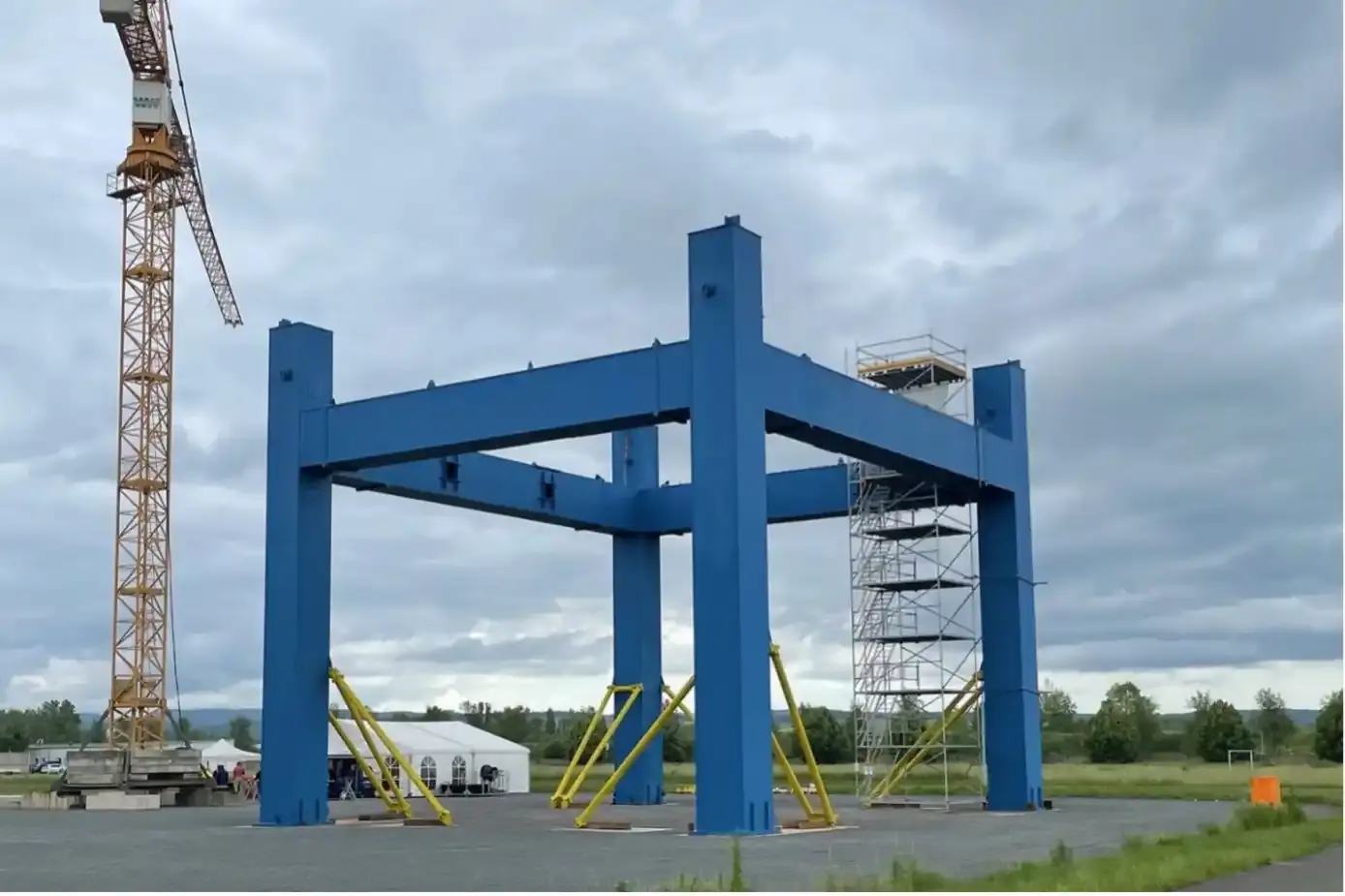

Probeaufbau der unteren Stahlkonstruktion des Förderturms Konrad 2

Der Förderturm am Schacht Konrad 2 wird eines der herausragenden Gebäude des Endlagers Konrad. Er wird eine Höhe von 42 Metern haben. Seine Aufgabe ist es, die Behälter mit den radioaktiven Abfällen von der Umladehalle mit dem Förderkorb zur Umladestation in 850 Meter Tiefe des Endlagers zu transportieren.

Den Auftrag zum Bau hat die BGE nach der Ausschreibung im Jahr 2020 an das Thüringer Unternehmen Schachtbau Nordhausen vergeben. Ein erster Meilenstein war jüngst der Aufbau des Turmunterteils. Ende Mai 2024 haben Bauleute die Stahlkonstruktion probeweise auf dem eigenen Firmengelände montiert.

Der Probeaufbau erfolgte, damit nach dem Transport zu Konrad alles genau so passt, wie es soll. Inzwischen schreitet die Fertigung mit dem mittleren Teil fort. Auch dieser wird im Anschluss zur Probe aufgebaut. Am Ende entsteht ein Förderturm in Stahlfachwerkbauweise aus rund 1.000 Tonnen Stahl.

Die Fördermaschine mit ihren acht Stahlseilen wird ganz oben in den Turm gesetzt. Die Anlage soll die Abfallbehälter mit bis zu 20 Tonnen Gewicht mit einer Geschwindigkeit von etwa 42 Stundenkilometern in die Tiefe des Endlagers befördern. Personaltransporte finden nicht über die Anlage statt.

Weitere Informationen zum Förderturm Konrad 2 erhalten Sie auf dem YouTube-Kanal der BGE oder in der dazugehörigen Meldung.

Wesentliche Arbeiten

Schachtgelände Konrad 1

Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.



  • Bauarbeiter*innen errichten ein Gerüst für die Arbeiten zur Dachöffnung der Schachthalle. Das Dach muss geöffnet werden, um Silos für Baustoffe in der Schachthalle montieren zu können.
  • Die Anlagen zur Zugangskontrolle für die Zentrale Warte und die Neue Wache werden installiert.


Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.



  • Bauleute schließen den Aushub der Baugrube des Schachtkellers ab.
  • Parallel dazu finden Abbrucharbeiten am alten Schachtkopf statt und der Kran für den Baubeginn des neuen Schachtkellers wird aufgestellt.


Schachtgelände Konrad 2

Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.


  • Arbeiter*innen führen Schalungsarbeiten für den Bau der Treppe beim Lüftergebäude durch.
  • Bauleute führen Schal- und Bewehrungsarbeiten im Bereich der Sohlplatte der Umladehalle aus und betonieren den ersten Abschnitt des Kellers.
  • Die Errichtung des neuen Projektbüros „Am Wäldchen“ ist abgeschlossen.


Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Zur Überprüfung von Fahrbahnfundamenten werden dynamische Plattendruckversuche durchgeführt.
  • Ein Auftragnehmer montiert die Kranbahnschienen im Bereich der Werkstatt auf der 2. Sohle.


Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.
Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.


  • Die Infostelle Konrad ist mittwochs und donnerstags von 10:00 bis 17:00 Uhr sowie nach Vereinbarung geöffnet.
  • Am 1. Juni informierte die Infostelle Konrad gemeinsam mit der Grubenwehr Konrad beim Tag der Feuerwehren in Salzgitter-Lebenstedt über das Endlager Konrad.
  • Vom 8. bis zum 16. Juni hat die BGE an der IdeenExpo in Hannover teilgenommen und über Ausbildungsmöglichkeiten und das Endlager Konrad informiert.


Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
