Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im Februar 2024

Einbau eines Deckenkrans in der Werkstatt auf der 2. Ebene des Bergwerks

Im Bergwerk Konrad entstehen auf der ersten und zweiten Ebene nach und nach die Strecken und Räume des zukünftigen Endlagers. Dieser Bereich wird für den Endlagerbetrieb als radiologischer Kontrollbereich eingerichtet. Das bedeutet eine erhöhte Anforderung an das Betreten und Verlassen von Personen und ebenso an das Ein- und Ausschleusen von Material und Gerätschaften.

Damit der Fuhrpark innerhalb des Kontrollbereichs auch dort gewartet werden kann, wird unter anderem eine Werkstatt mit Montage- und Wartungsplätzen gebaut. Für die tonnenschweren Transport- und Stapelfahrzeuge wird eine Krananlage benötigt. Sie wird im Deckenbereich installiert. Die Kranbahn wird 32 Meter lang und soll bis zu 10 Tonnen belastbar sein. Sie benötigt entsprechend ausgelegte Träger, die fest im Gebirge verankert werden.

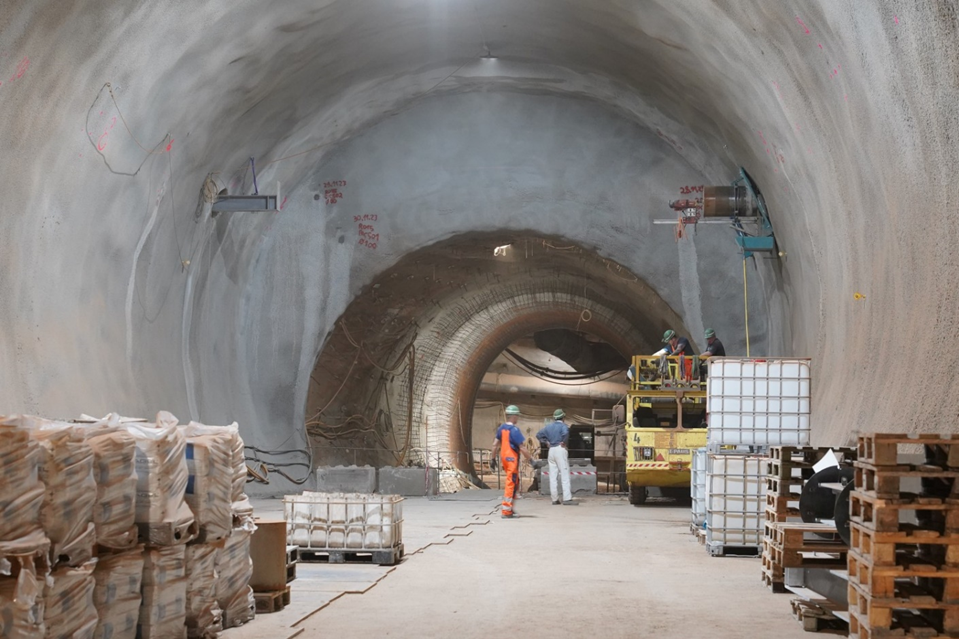

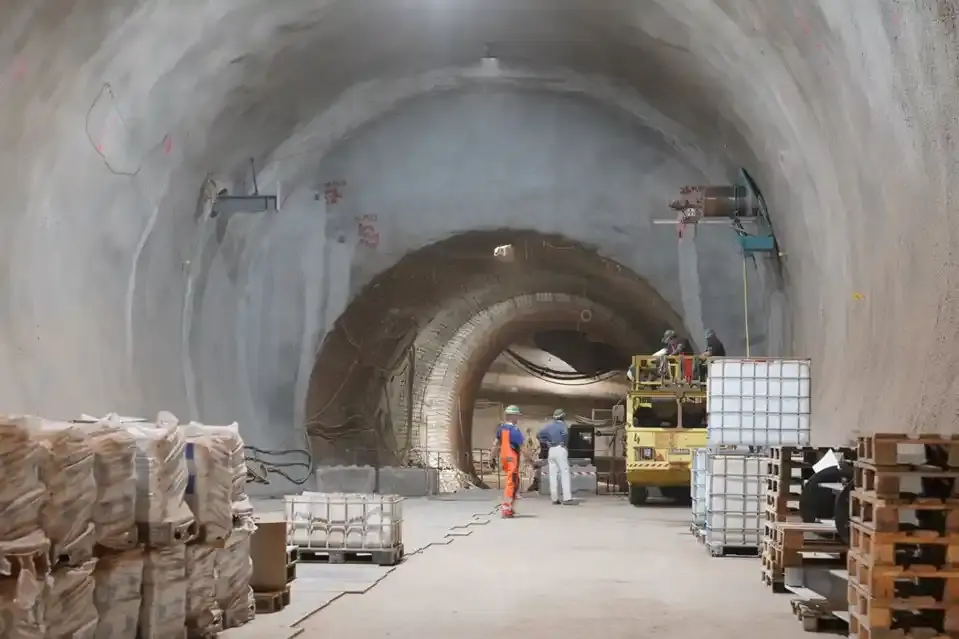

Insgesamt 16 Konsolen werden dazu eingebaut. Im ersten Schritt erfolgen Kernbohrungen mit einem Durchmesser von 60 Zentimetern und etwa zwei Metern Tiefe. Im Bild ist auf der rechten Bildseite die Bohreinrichtung und auf der linken Seite die bereits eingebaute Konsole zu sehen. Die Konsolen werden anschließend mit Längsträgern (Doppel-T-Träger) verbunden. Diese dienen dann als Aufleger für die Kranbahn.

Wesentliche Arbeiten

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Ein Auftragnehmer beginnt mit den Arbeiten zur Umsetzung des inneren Werkstores. Den Auftakt bilden Fundamentarbeiten für das neue Tor.

  • Bauleute schließen den Fugenverschluss der Betankungsfläche am Heizhaus ab.

  • Die Baustelle für den Bau der Band- und Verladeanlage wird eingerichtet.


Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.


  • Bauleute setzen den Aushub der Baugrube für den Neubau des Schachtkellers fort. Sie beginnen mit den Bohrungen für die Hochdruckinjektionssäulen (kurz HDI-Säulen), die als Bodenverbesserungsmaßnahme in diesem Bereich dienen.



Schachtgelände Konrad 2 Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.

  • Auf der Sohlplatte (Bodenplatte) des Lüftergebäudes werden die Bewehrungsarbeiten fortgesetzt. Es finden Arbeiten zum Blitzschutz sowie zugehörige Abnahmetermine statt.

  • Bauleute setzen die Abdichtungsarbeiten in der Baugrube der Umladehalle fort.



Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Ein Auftragnehmer beginnt in der Zufahrt zur späteren Werkstatt auf der 2. Ebene mit dem Einbau der Innenschale.

  • An gleicher Stelle werden Kernbohrungen mit 600 mm Durchmesser gebohrt und die Konsolen (Doppel-T-Träger) für die Kranbahn eingebaut.

  • Ein Dienstleister beginnt mit dem Einbau der Fahrbahn im Bereich des Tanklagers und des Strahlenschutzraums auf der 2. Ebene.

  • In der Dosierstation im Bereich der Baustoffanlage auf der 3. Ebene baut ein Dienstleister die Fahrbahn ein. Zunächst bringt er eine Schicht Feinerz auf und verdichtet diese. Anschließend betoniert er die Fahrbahn. Außerdem erfolgt der Bau von Fundamentteilen für die Maschinen.

  • Auf der 4. Ebene wird der Einbau des dritten von neun Wetterbauwerken fortgesetzt.


Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.

Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.


Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
