Übersicht über die wesentlichen Arbeiten im August 2023

Endspurt beim Bau der Einlagerungstransportstrecke

Die Einlagerungstransportstrecke ist ein wichtiger Abschnitt des Bergwerks. Sie wird für den Transport der radioaktiven Abfälle vom Schacht zu den Einlagerungskammern benötigt. Die Einlagerungstransportstrecke befindet sich auf der 2. Ebene des Bergwerks, 850 Meter tief unter der Erde. Im späteren Endlagerbetrieb wird dort ein radiologischer Kontrollbereich eingerichtet. Das ist ein Arbeitsbereich, in dem ein erhöhter Arbeitsschutz gilt und der einer durchgehenden radiologischen Überwachung unterliegt.

Die Behälter mit den schwach- und mittelradioaktiven Abfällen werden über den Schacht Konrad 2 zur 2. Ebene transportiert. Hier werden sie auf den Transportwagen umgeladen. Dieser fährt dann vom Schacht über die Einlagerungstransportstrecke zu den Einlagerungskammern. Die Strecke führt aus 850 Metern Tiefe bergauf bis auf 800 Meter. Die Einlagerungskammern zweigen links und rechts von der Strecke ab. Dort übernimmt ein Stapelfahrzeug die Behälter und bringt sie an ihren endgültigen Abstellort.

Das Auffahren der Einlagerungstransportstrecke erfolgte in zwei Streckenabschnitten, Nord und Süd, die anschließend miteinander verbunden wurden. Das Bauverfahren stammt aus dem Tunnelbau. Die Strecke besitzt einen ovalen Durchmesser und besteht aus einer äußeren und einer inneren Betonschale. Die Fahrbahn wird mit Feinerz und einer Betonsohle aufgebaut. Der südliche Abschnitt ist seit einiger Zeit abgeschlossen und die Arbeiten am nördlichen Abschnitt stehen kurz vor ihrem Abschluss. Für den Bau der 30 Zentimeter dicken Innenschale haben Bergleute rund 435 Kubikmeter Beton verbraucht und sie rechnen mit weiteren 80 Kubikmetern für die Fahrbahn.

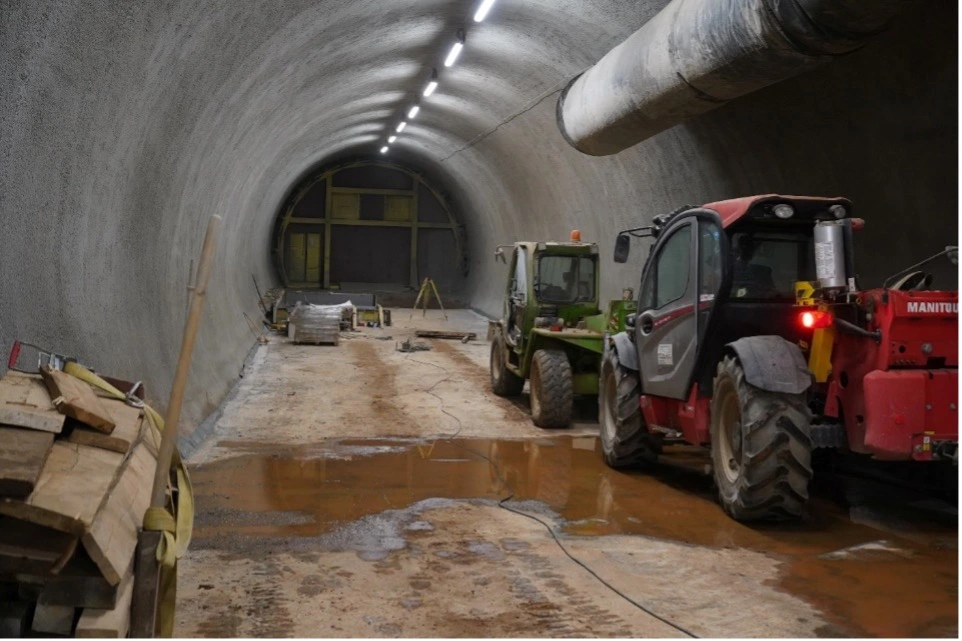

Einlagerungstransportstrecke Nord im Endlager Konrad mit Innenschale und Fahrbahn.

Wesentliche Arbeiten

Schachtbau Konrad 1

Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 qualifiziert werden.


  • Ein Dienstleister schließt die Arbeiten an den Füllörtern der 3. und 5. Ebene ab und räumt den Arbeitsbereich, der wieder an den Betrieb übergeben wird.

  • Bauarbeiter*innen installieren eine Signalanlage im Fördermaschinengebäude Nord.

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • In der neuen Werkstatt wird die Installation der Brandmeldeanlage abgeschlossen und es erfolgt die Inbetriebnahme und Einweisung der Mitarbeiter*innen in die Werkzeugmaschinen.

  • Fachleute führen im Keller der Werkstatt die Montage und Installation der Löschwassertanks und der zugehörigen Pumptechnik durch.

  • Die Baumaßnahmen der Straßen und Wege rund um das Heizhaus sowie zwischen Werkstatt und Büro- sowie Sozialgebäude werden fortgesetzt. Bauarbeiter*innen installieren Regenrinnen zur Ableitung des oberflächlichen Niederschlagswassers.

Schachtbau Konrad 2

Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage qualifiziert und an einigen Stellen erweitert werden.


  • Im Bereich des Schachtkellers finden Bohrungen zur Baugrunderkundung statt.

  • Bauleute beginnen mit dem Aushub der Baugrube für den Neubau des Schachtkellers und führen Arbeiten zur Bodenbefestigung durch.

Schachtgelände Konrad 2 Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.

  • Eine Baufirma führt Arbeiten an der Betonfahrbahn zwischen den Gebäuden aus.

Bergbauliche Arbeiten

Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.


  • Der Innenausbau der Einlagerungstransportstrecke Nord wird vollendet.

  • Bergleute erstellen im Raum 510 auf der 5. Ebene des Bergwerks eine Wetterschleuse.

Im Gespräch

Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen.

Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.

  • Die Infostelle ist mittwochs und donnerstags von 10:00 bis 17:00 Uhr und nach Vereinbarung geöffnet.

  • Im Rahmen einer Radtour des Vereins Industriekultur besuchen am 18. August zehn Teilnehmer*innen die Infostelle und die Schachtanlage Konrad 1.

  • Das Angebot untertägiger Besichtigungen des Endlagers Konrad bleibt weiter ausgesetzt. Grund dafür sind Arbeiten im Schacht und an der Fördereinrichtung. Diese dauern bis ins Jahr 2024 an.


Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
