Aktuelle Arbeiten – Endlager Konrad
Übersicht über die wesentlichen Arbeiten im Mai 2020
- In der Maschinenhalle Nord werden die Arbeiten an der Elektroinstallation, der Brandmeldeanlage und an der Lüftungsanlage fortgesetzt. Außerdem werden Maler- und Trockenbauarbeiten vorgenommen.
- Im Schacht wurden in 1.100 und 1.200 Metern Tiefe auf der 4. und 5. Ebene (Sohle) des Bergwerks die Anschlussstationen (Schachtstuhl) des alten Förderanlage ausgebaut.
- Auf der Schachtanlage finden bergrechtliche Prüfungen der elektrischen Komponenten wie zum Beispiel die Prüfung der Fördermaschine statt.
- Am Wochenende, 9./10. Mai, wurden die mechanischen Komponenten der Seilfahrtanlage kontrolliert.
- Im Erweiterungsbau des Verwaltungs- und Sozialgebäudes werden weiterhin Fliesen verlegt. Außerdem finden Putz- und Malerarbeiten statt sowie Arbeiten an der Elektroinstallation, der Gebäudeautomation und an der Lüftungsanlage.
- In der Schachthalle werden weitere Gerüste für die Arbeiten zum Korrosionsschutz aufgebaut und mit Planen vom Schacht abgetrennt.
- Die Baumaßnahmen für die Errichtung des Betriebshofs mit Werkstätten und Lagerbereichen werden fortgesetzt. Aktuell findet der Aushub für die Fundamente der Gebäude statt.
- Die Arbeitsgemeinschaften (AKV 1, AKV 2 u. Arge ETS) für die Arbeiten unter Tage nehmen nach einem Corona-bedingten reduzierten Sonderbetrieb ihre Arbeiten wieder auf.
- In der Strecke 380, einer Verbindungsstrecke zwischen der 3. und 2. Ebene wird nach Abschluss der Arbeiten am zukünftigen Wasch- und Wendeplatz eine temporäre Werkstatt geräumt.
- Im weiteren Verlauf der Strecke 380 wird an zwei großformatigen Entstaubern ein Schallschutz nachgerüstet statt.
- Im Bereich der zukünftigen Umladestation auf der 2. Ebene am Schacht Konrad 2 werden Druckmessdosen eingebaut, um den Gebirgsdruck in diesem Bereich permanent beobachten zu können. Außerdem werden durch Geomesstechniker weitere Messungen ausgeführt, um die Veränderung der Strecken durch den Gebirgsdruck (Konvergenz) zu erfassen.
- Die Mitarbeitenden der Info Konrad bereiten die Wiedereröffnung der Infostelle vor. <
- Die Besichtigungen unter Tage sind weiterhin ausgesetzt.
Einblick
Aufgenommen im Mai 2020

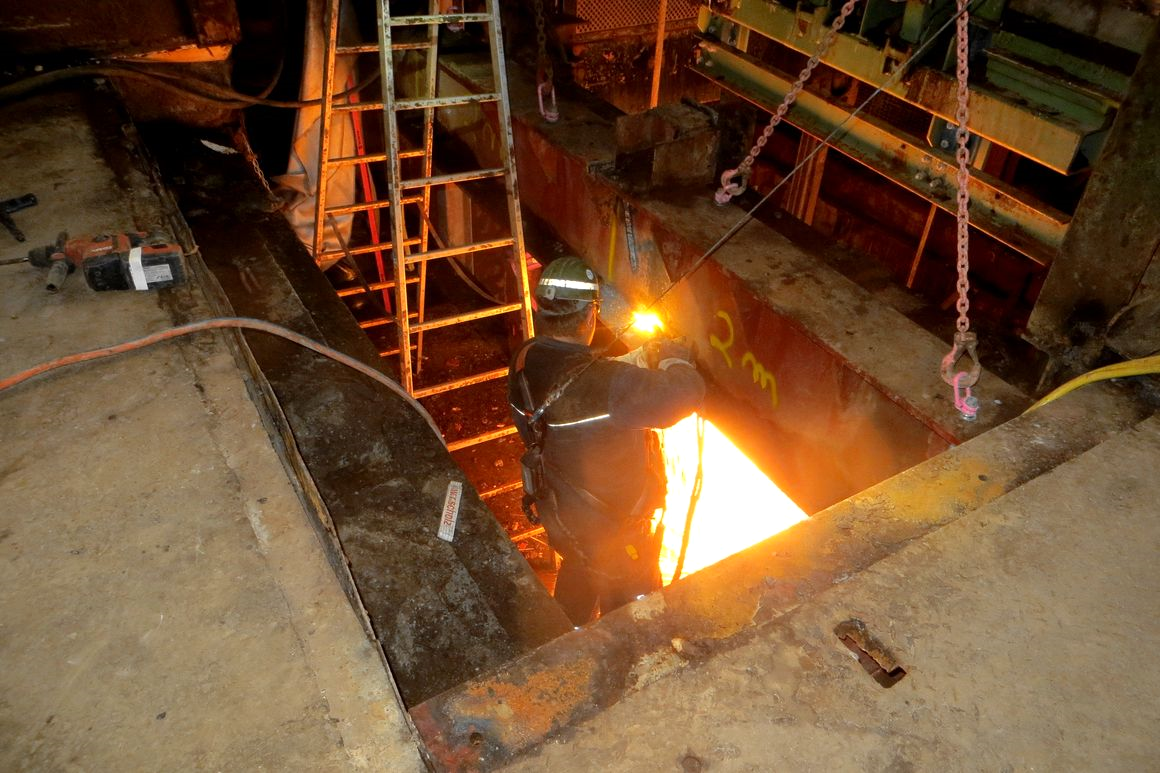

Nach dem Entfernen der alten Seilfahrtanlage in der nördlichen Schachthälfte des Schachtes Konrad 1 können die Anschlussstellen (Schachtstühle) zum Bergwerk in 1.100 und 1.200 Metern Tiefe ausgebaut werden. Die Konstruktion besteht aus massiven Stahlträgern, die mit Schweißbrennen in zwei Meter lange Segmente zerlegt wird (siehe Foto). Zur Sicherung der Schweißarbeiten und zur Vermeidung einer Brandgefahr werden die Funken unmittelbar mit Wasser abgelöscht. Die zentnerschweren Stahlteile werden mit Ketten gesichert und nach dem Ausbau über den Förderkorb nach über Tage transportiert. Anschließend werden sie verschrottet. Das Entfernen solcher Einbauten wird im Bergbau als „Berauben“ bezeichnet. Nach dem Berauben werden die Zugänge zum Schacht mit Absperrungen gesichert. Hier werden im Verlauf des Einbaus der neuen Förderanlage neue Anschlussstellen eingebaut, die dann optimal auf die Anlage ausgerichtet sind. Bis dahin bleiben die Bereiche für den normalen Grubenbetrieb gesperrt.Über die Aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.
Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
