Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten im März 2020

Schachtbau Konrad 1 Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • Im neuen Gebäude der Fördermaschine Nord finden Estricharbeiten im Maschinenraum statt. Außerdem werden Montagearbeiten der Fahrstuhlanlage ausgeführt.
  • Außen wird das Fassadengerüst umgebaut um restliche Arbeiten bei der Verklinkerung vorzunehmen.
  • Im Schacht werden weiterhin die Reste der alten Seilfahrtkonstruktion entfernt.

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Im Erweiterungsbau des Verwaltungs- und Sozialgebäudes erfolgen Arbeiten an der Lüftungsanlage und an der Elektroinstallation sowie an der Brandmeldeanlage Außerdem werden außen Schlosserarbeiten an den Toren und auf dem Dach durchgeführt.
  • Am Wochenende (21. – 22. März) finden Transporte von Großteilen statt.
  • In der Schachthalle werden die Sandstrahl- und Lackierarbeiten fortgeführt.

Schachtbau Konrad 2 Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage saniert und an einigen Stellen erweitert werden.

  • Der Ausbau des mittleren Teils der zukünftigen Umladestation wird mit dem Einbringen des letzten Gebirgsankers abgeschlossen. Anschließend wird der Baustellenbereich abgerüstet und die Vorbereitungen für den dritten Streckenabschnitt beginnen.
  • In 850 Metern Tiefe finden geotechnische Messungen und Begutachtung der Betonaußenschale und der Gebirgsanker statt.
  • Parallel dazu werden Maßnahmen zur Erhöhung des Ausbauwiderstandes infolge hoher Gebirgsbewegungen entwickelt.

Schachtgelände Konrad 2 Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.

  • Vergabe für den Bau des Förderturms Schacht Konrad 2 sowie für die Installation der lufttechnischen Anlagen, der Elektrik, einer Blitzschutzanlage und Einrichtungen für die Entsorgung von Niederschlags- und Kontrollbereichswasser.
Bergbauliche Arbeiten Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
  • In der Strecke 201 auf der zweiten Ebene (Sohle) des Bergwerks in 850 Metern Tiefe werden die Auffahr-Arbeiten am Strahlenschutzraum und am zentralen Tanklager fortgesetzt.
  • Im nördlichen Bereich der Einlagerungstransportstrecke werden geotechnische Prüfungen an Gebirgsankern ausgeführt.
  • In der Strecke 350 auf der dritten Ebene finden Streckensicherungsarbeiten durch den Einbau von Gebirgsankern, Baustahlmatten und Spritzbeton statt.

Im Gespräch Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über das Endlager Konrad informieren und mit uns ins Gespräch kommen. Darüber hinaus tauschen wir uns mit Fachleuten und Vertretern aus Politik und Gesellschaft aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.
  • Aufgrund der Schutzmaßnahmen gegen eine weitere Verbreitung des Corona-Virus werden alle Besichtigungen im Schacht Konrad ausgesetzt. Die Geschäftsführung der BGE hat dies zunächst für einen Zeitraum bis mindestens Ende Mai festgelegt.
  • Vom 23. März an bleibt auch die Infostelle bis auf Weiteres geschlossen. Die Mitarbeitenden sind aber weiterhin für alle Fragen per Telefon und E-Mail erreichbar. Außerdem stehen die Informationsangebote im Internet – www.bge.de und www.einblicke.de – uneingeschränkt zur Verfügung.

Einblick

Aufgenommen im Februar 2020

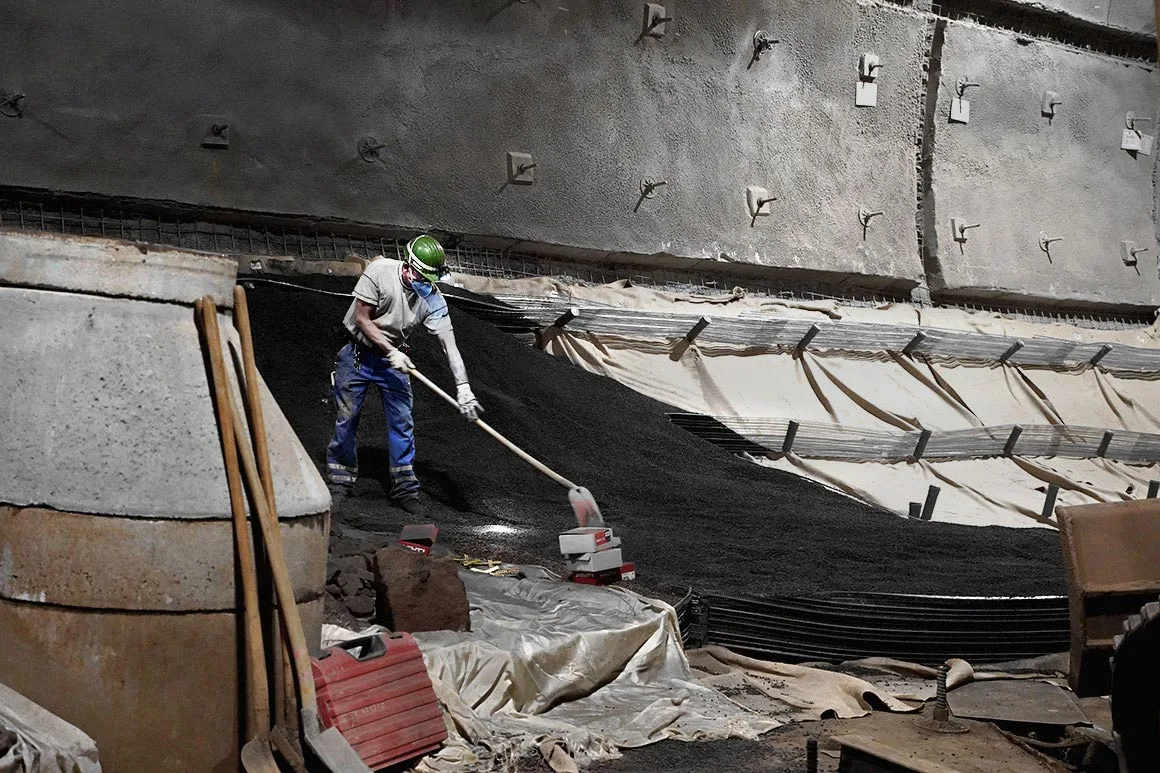

Hier ist viel Handarbeit gefragt: Beim Bau der Tunnel-Strecken unter Tage im Schacht Konrad können die neuen Strecken und Räume bereits in der Ruhephase zwischen der ersten und zweiten Ausbaustufe als Nutzflächen verwendet werden. Die Strecken werden benötigt, damit Fahrzeuge passieren können. Außerdem wird ein Teil der Flächen als Lager- und Montageplätze genutzt. Vor einer Nutzung muss aber noch eine ebene Fläche geschaffen werden. Dazu ist es notwendig, dass die herausstehenden Enden der Gebirgsanker mit einer schützenden Schicht aus speziellem Kiesmaterial abgedeckt werden. Für das Ausbringen des Materials ist eine Menge an Handarbeit notwendig (siehe Foto). Damit das Material später wieder gut entfernt werden kann, werden die Betonflächen mit einem Fließstoff abgedeckt. Auf die Kiesschicht folgt ebenfalls wieder eine Lage Fließstoff und danach wird der Bereich mit losem Gesteinsmaterial (Haufwerk) aufgefüllt und verdichtet. Auf den so geschaffenen Flächen ist dann wieder eine normale Nutzung möglich.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.


Top
