Übersicht über die wesentlichen Arbeiten der Kalenderwochen 49 und 50/2019

Schachtbau Konrad 1 Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • An der Fassade des neuen Maschinengebäudes Nord finden Klinkerarbeiten an der Fassade statt. Im Innenbereich sind Bauarbeiter mit Dämmmaßnahmen beschäftigt und es wird an der Elektroinstallation gearbeitet.

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Am Erweiterungsbau des Verwaltungs- und Sozialgebäudes finden Arbeiten am Dach und an der Fassade statt. Im Inneren laufen Putz- und Malerarbeiten und es wird an der Elektroinstallation gearbeitet.

Schachtbau Konrad 2 Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage saniert und an einigen Stellen erweitert werden.

  • Die Arbeiten beim Ausbau des Füllorts in 850 Metern Tiefe direkt am Schacht 2 laufen weiter. Der Ausbau des mittleren Teils schreitet zügig voran.

Bergbauliche Arbeiten Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
  • In 850 Metern im Bereich des Waschplatzes der Versatzaufbereitungsanlage beginnt der Einbau von Anlagenfundamenten.
  • In der Strecke 380 werden die Auffahrarbeiten in den Kreuzungsbereichen (Brückenfelder) fortgesetzt.

Einblick

Aufgenommen im November 2019

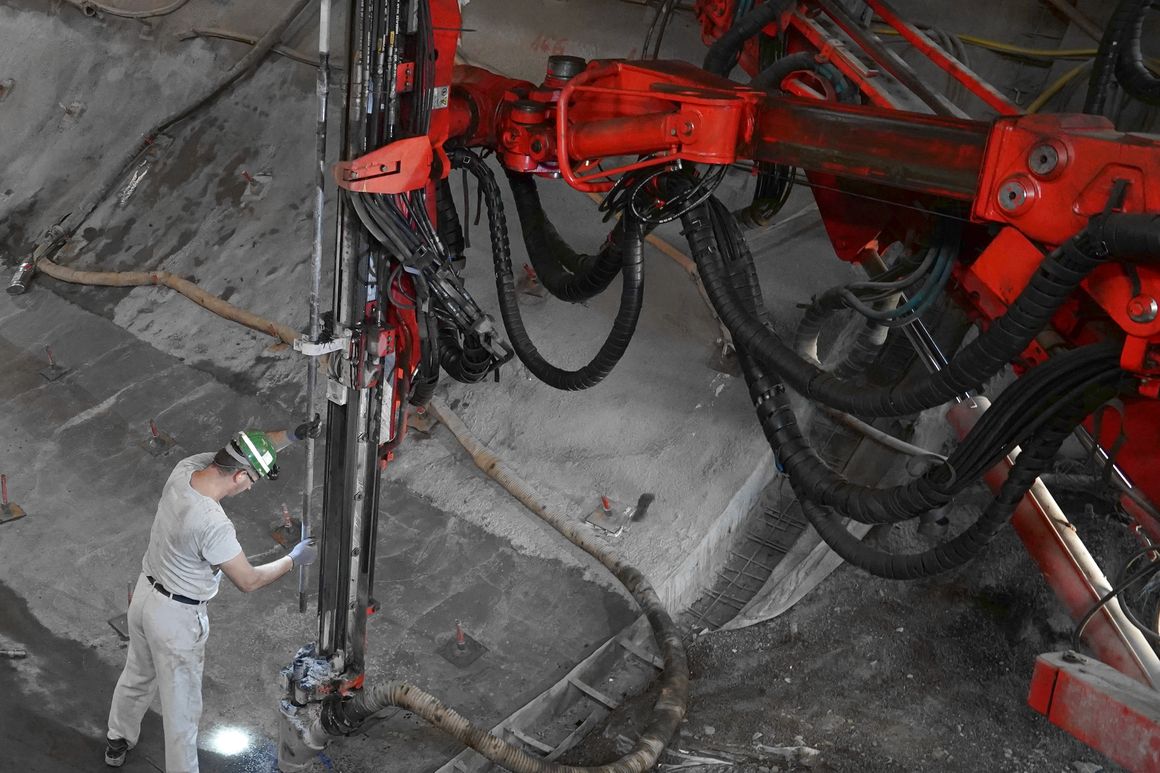

Streckenabschnitt abgeschlossen: Im Bereich der zukünftigen Baustoffanlage (Versatzaufbereitungsanlage) in 850 Metern Tiefe des Bergwerks Konrad haben die Mitarbeiter den letzten Gebirgsanker eingebaut. Damit sind die bergmännischen Arbeiten abgeschlossen, bei denen mittels großer Fräsmaschinen das Gestein auf den benötigten Durchmesser hergerichtet wird. Die Bergleute sprechen vom Auffahren benötigter Grubenräume. Zuständig für die Arbeiten zum Bau der Infrastruktur in diesem Bereich sind zwei Arbeitsgemeinschaften (Arge AKV 1 und Arge AKV 2), die sich aus mehreren Fachunternehmen gebildet haben. Die Baustoffanlage wird sich auf zwei Ebenen in rund 850 und 880 Metern Tiefe erstrecken. Im oberen Bereich entsteht Raum für den späteren Einbau einer Vorzerkleinerungsanlage. Dort wird dann Erz, das beim Bau der Einlagerungskammern anfällt, auf eine grobe Körnung zerkleinert. Im unteren Bereich entsteht eine Anlage zur Nachzerkleinerung auf die benötigte Korngröße für verschiedene Baustoffe sowie eine Anlage zum Anmischen des gebrauchsfertigen Baustoffs, eine sogenannte Misch- und Dosieranlage.

Im Bereich der Baustoffanlage sind insgesamt mehr als 20.000 Kubikmeter Gestein herausgebrochen worden und mit rund 15.000 Sicherungs- und Ausbauanker mit Längen von bis zu 18 Metern gesichert worden. Die Länge aller Bohrungen liegt zusammengerechnet bei knapp 50 Kilometern. Die Bergleute haben im ersten Ausbauschritt etwa 2.500 Kubikmeter Beton verbaut.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
