Aktuelle Arbeiten – Endlager Konrad

Übersicht über die wesentlichen Arbeiten der Kalenderwochen 43 und 44/2019

Schachtbau Konrad 1 Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • Bergleute setzen die Sanierung des Schachtmauerwerks fort und bauen verbliebene Holzteile und Metallkonsolen aus der Schachtwand aus und verschließen die Löcher mit Spritzbeton.
  • Im neuen Maschinengebäude Nord finden Arbeiten an der Elektroinstallation statt. Die Maurer- und Klinkerarbeiten werden fortgesetzt.

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Bauarbeiter errichten Stützen und Wände im Erweiterungsbau des Verwaltungs- und Sozialgebäudes.
  • Außen wird die Pfosten-Riegel-Fassade errichtet.

Schachtbau Konrad 2 Die Schachtröhre von Schacht Konrad 2 muss vor dem Neubau der Seilfahrtanlage saniert und an einigen Stellen erweitert werden.

  • Die Arbeiten an der zukünftigen Umladestation in 850 Metern Tiefe werden mit der Verbreiterung des Schachtes in diesem Bereich fortgesetzt.

Bergbauliche Arbeiten Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
  • Bergleute erweitern die Strecke 380 im Kreuzungsbereich zur Strecke 201 (sog. Brückenfeld).
  • Im Bereich des zukünftigen Waschplatzes der Versatzaufbereitungsanlage bringen Bergleute die Beton-Innenschale ein.
  • In der Strecke 350 werden die Arbeiten zum Bau einer Umfahrung der Zwischenstation der Versatzaufbereitungsanlage fortgesetzt.

Einblick

Aufgenommen im Oktober 2019

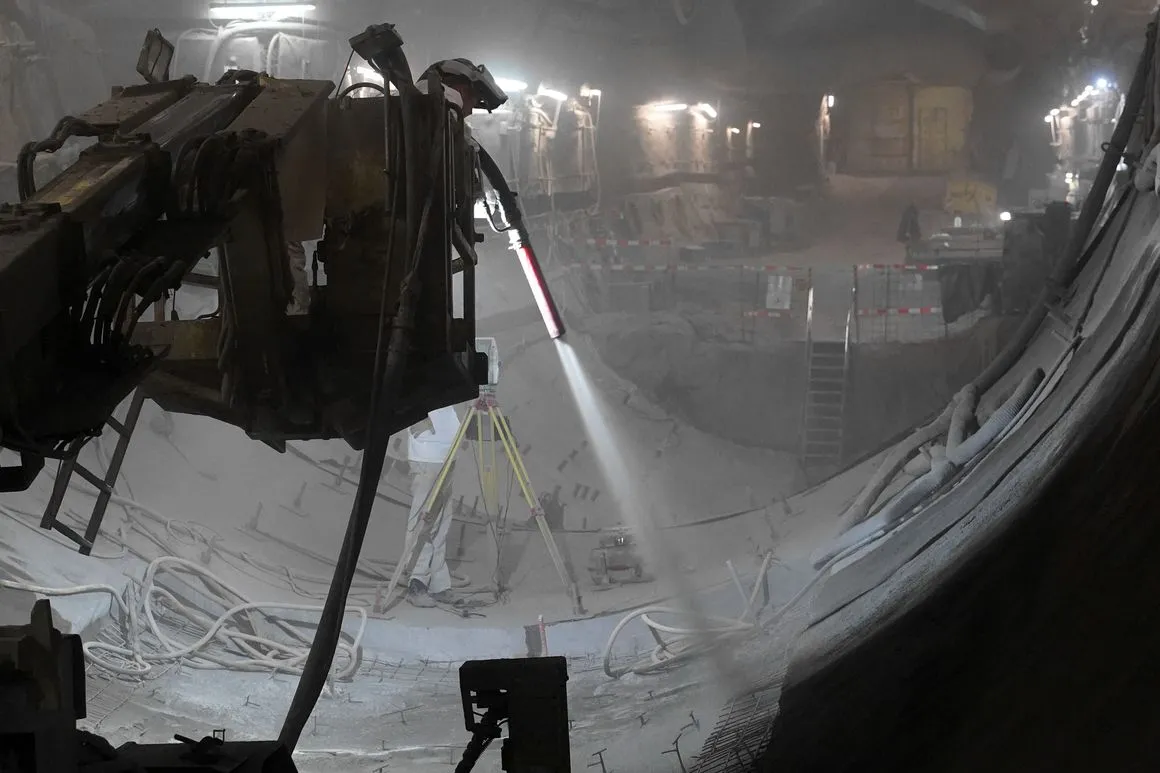

Lärm, Staub und hohe Temperaturen: Besucher und Fachleute, die Schacht Konrad unter Tage besuchen, sind immer wieder erstaunt. Zum einen staunen sie über die Dimensionen beim Ausbau des Endlagers und zum anderen über die Arbeitsbedingungen. Oft ist es laut, weil der Lärm der Maschinen in den rundum geschlossenen Strecken ungewohnt intensiv ist. Oft sind es aber auch die unerwartet hohen Temperaturen von knapp 40 Grad. Hinzu kommt noch die Belastung durch Staub beim Herausfräsen des Gesteins oder beim Aufbringen von Spritzbeton. Für die Bergleute ist das nichts Ungewöhnliches und im direkten Vergleich zum Rohstoffbergbau sagen viele: „Das hier ist dagegen noch harmlos.“ Auf den Arbeitsschutz wird auf Konrad größten Wert gelegt, daher besteht nicht nur strikte Helmpflicht, sondern auch die Pflicht zum Tragen von Sicherheitsschuhen, Atemschutzmasken, Schutzbrillen und Gehörschutz. Das wird bei den regelmäßigen Arbeitsschutzunterweisungen immer wieder erläutert und von den Aufsichten unter Tage kontrolliert. Im Bild ist ein Streckenabschnitt der Strecke 380 in 850 Metern Tiefe zu sehen. Hier wird gerade Spritzbeton auf vorbereitete Flächen aufgebracht. In diesem Bereich entsteht später eine Anlage, in der Baustoff zum Verfüllen der Einlagerungskammern hergestellt wird.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.

Top
