Aktuelle Arbeiten – Endlager Konrad
Übersicht über die wesentlichen Arbeiten der Kalenderwochen 33 und 34/2019
- Bergleute entfernen verbliebene Holzstummel und Metallkonsolen aus der Schachtwand und verschließen die Löcher mit Spritzbeton.
- Im neuen Maschinengebäude finden Dämm- und Malerarbeiten statt. Im Außenbereich werden Stahlbauteile montiert.
- In der Schachthalle errichten Bauarbeiter eine zusätzliche Brandschutzmauer.
- Bauarbeiter errichten Decken und Wände im Erweiterungsbau des Verwaltungs- und Sozialgebäudes.
- Daneben finden Aushubarbeiten für weitere Fundamente statt.
- Bergleute setzen die Arbeiten am Bau des Füllortes fort.
- Im Bereich des zukünftigen Waschplatzes im Kontrollbereich beginnen die Betonarbeiten am Innenrings.
- Die Auffahr- und Ausbauarbeiten erfolgen an 5 weiteren Betriebspunkten.
- Am 19. August findet auf der Schachtanlage Konrad der diesjährige Tag des Arbeitsschutzes statt. Schwerpunkte im Programm der Berufsgenossenschaft sind die Themen: Stolpern, Rutschen, Stürzen und Lärm. Daneben bieten der Arbeitsmedizinische Dienst der Salzgitter AG, der Rentenversicherungsträger Knappschaft sowie die Industriegewerkschaft BCE weitere Informationen an ihren Ständen. Auch ein Abdruck des Gehörganges durch die Infield Safety GmbH steht wieder auf dem Programm.
Der Tag des Arbeitsschutzes richtet sich an die gesamte Belegschaft des Bergwerks Konrad und soll die Mitarbeitenden für das Thema: Sicherheit am Arbeitsplatz sensibilisieren.
Einblick
Aufgenommen im November 2018

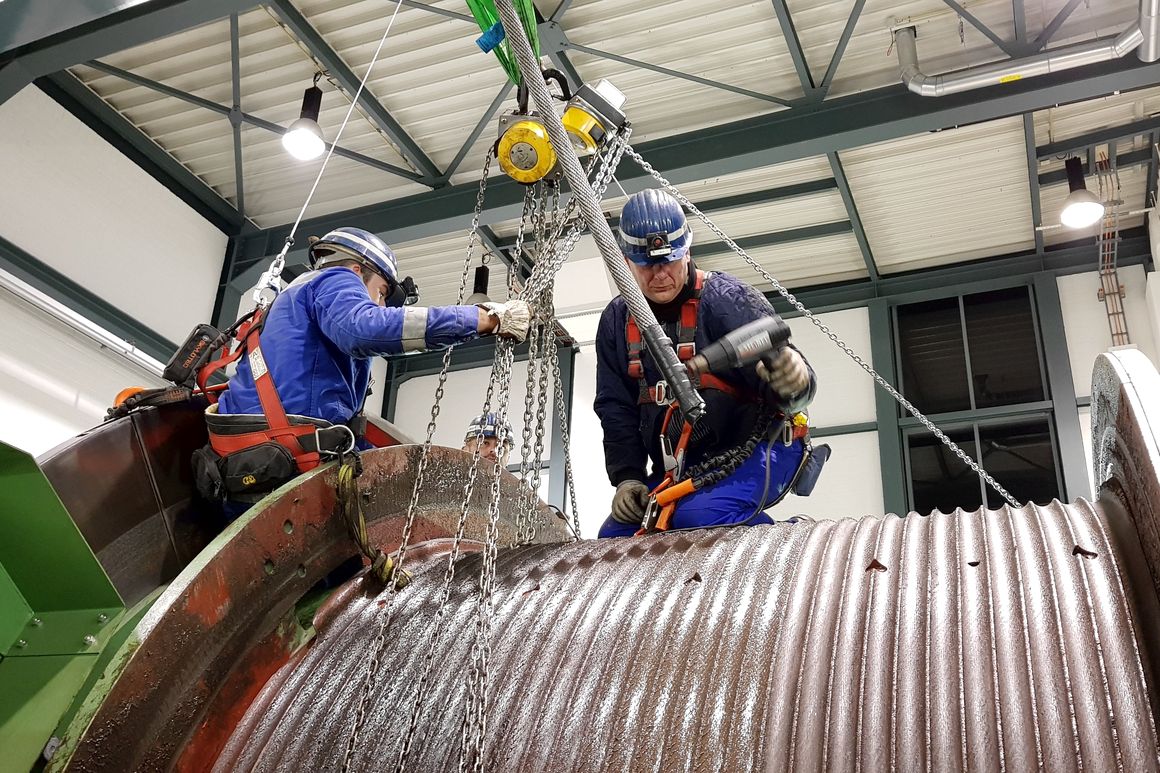

Bis zur Verschleißgrenze: Von Zeit zu Zeit muss das Förderseil von Förderanlagen gewechselt werden. Wann es soweit ist, ergibt sich aus dem Verschleiß, der je nach Beanspruchung und Art des Seiles höher oder niedriger sein kann. Auf der neuen südlichen Förderung der Schachtanlage Konrad 1 ist ein Seil im Einsatz, das auf eine Trommel (Haspel) aufgewickelt und abgewickelt wird. Diese Anlage hat einen einfacheren Seiltyp als bei der alten Anlage und kann schneller beschafft und gewechselt werden. Für den letzten Seilwechsel waren rund drei Schichten mit jeweils 12 bis 15 Mitarbeiter der Instandhaltung und des Schachbetriebes notwendig. Das Equipment dafür musste vorschriftsgemäß aufgebaut und von einem Sachverständigen als mangelfrei abgenommen werden, bevor die eigentlichen Arbeiten durchgeführt werden konnten. Insgesamt verlief der Seilwechsel ohne technische Schwierigkeiten im geplanten Zeitrahmen. Das Seil der südlichen Förderung auf der Schachtanlage Konrad hat insgesamt länger gehalten als erwartet. Nach rund 45.000 Fahrten (Treiben) des Förderkorbs nach unten und wieder nach oben war die Verschleißgrenze schließlich erreicht. Ein neues Seil mit einer Gesamtlänge von 1.350 Meter bei einem Durchmesser von 47 mm musste aufgelegt werden. Die Bergleute haben das 13 Tonnen schwere Seil fachgerecht einfädelt und wieder auf die Trommel aufgewickelt. Anschließend erfolgte die Montage am Förderkorb und der Testlauf bis zur Freigabe für den Seilfahrtbetrieb.Über die Aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
