Aktuelle Arbeiten – Endlager Konrad
Übersicht über die wesentlichen Arbeiten der Kalenderwochen 15 und 16/2019
- Im 2. Obergeschoss des neuen Maschinengebäudes Nord finden Maurerarbeiten statt. Parallel dazu werden Vorbereitungen für den Bau von technischen Gewerken getroffen, der Abtransport von Aushubmaterial wird fortgesetzt.
- In der Schachthalle werden Leitungen für die Heizung verlegt.
- Der Abriss der alten Sozial- und Verwaltungsbereiche geht nach Abschluss der Asbestentsorgung in die 2. Phase. Bauarbeiter bereiten den Abbruch vor.
- Der Ausbau der temporären Umkleide- und Waschcontainer wird fortgesetzt.
- Bergleute setzen die Arbeiten am Bau der zukünftigen Umladestation in 850 Metern Tiefe fort.
- Die Reinigungsarbeiten der Sohle der Baugrube werden fortgesetzt. Parallel dazu verlängern die Taucher unter Wasser die eingebrachten Anker (Mikropfähle).
- In der Strecke 380 werden die Arbeiten zur Erweiterung der Streckenquerschnitte fortgesetzt. Im Streckenabschnitt 009 beginnen die Vorbereitungen für den Bau der Innenschale. An dieser Stelle entsteht später ein Waschplatz für die Transportfahrzeuge für Versatzmaterial.
Einblick
Aufgenommen im März 2019

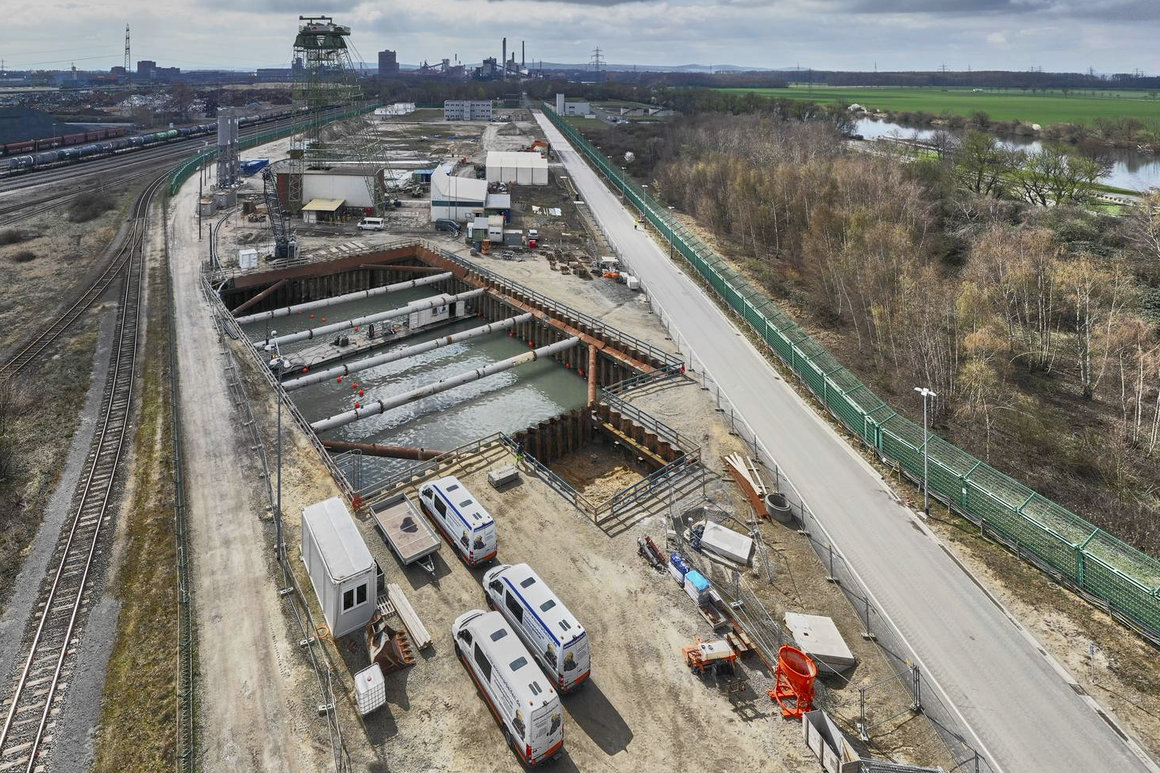

Blick über die Schachtanlage Konrad 2: Im Bildvordergrund sind die Arbeiten an der Baugrube für das Lüftergebäude zu sehen. Hier sind seit dem vergangenen Herbst Industrietaucher im Einsatz. Über eine Lanze wird mit einem Hochdruckwasserstrahl das Erdreich in den Randbereichen der Baugrube aufgelockert und über Hochleistungspumpen abgefördert. Das nasse Aushubmaterial landet auf einer Ablagerungsfläche, von der das abfließende Wasser wieder in die Baugrube zurückgeführt wird. Darüber hinaus muss der schlammige Grund von der gesamten Fläche der Baugrube abgepumpt werden. Da die Sicht unter Wasser schlecht ist, müssen sich die Taucher Schritt für Schritt vortasten. Es kann daher immer nur eine kleine Fläche pro Schicht bearbeitet werden. Die Taucher wechseln sich alle zwei Stunden ab. Als weitere Tätigkeit müssen die vor dem Aushub der Baugrube eingebrachten Gründungsanker (Mikropfähle), die bis knapp unter das Niveau des Aushubs reichen, freigelegt und verlängert werden. Sie dienen zur Stabilisierung des Baugrundes. Die Verlängerungen werden für das Betonieren der Baugrundsohle benötigt. Diese wird eingebaut, um die Baugrube gegen eindringendes Grundwasser abzudichten. Danach kann das Wasser aus der Baugrube abgepumpt und der Bau des Fundamentes vorbereitet werden.Über die Aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
