Übersicht über die wesentlichen Arbeiten der Kalenderwochen 7 und 8/2018

Schachtbau Konrad 1 Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • Für den Einbau der temporären Seilfahrtanlage wird der Förderturm auf der unteren Seilscheibenbühne durch eine Übergangsbrücke ergänzt. Die schweren Stahlträger werden mit zwei Turmdrehkränen in die passende Position für die Montage gebracht.


Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • In der Schachthalle werden Bodenbereiche nach dem Ausbau der alten Gleise betoniert.
    Auf der nördlichen Seite des Schachtfundamentes montieren Bauarbeiter Schalungswände. Hier wird das Fundament nach dem Entfernen alter Einbauten erneuert.
  • Im neuen Sozial- und Verwaltungsgebäude verlegen Elektriker Leitungen für die Brandmeldeanlage.

Schachtgelände Konrad 2
Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.

  • Auf der nördlichen Seite des temporären Förderturms richten Bauarbeiter die Baustelle für das Lüftergebäude ein. In den nächsten Wochen sollen die Bauarbeiten beginnen.

Bergbauliche Arbeiten Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.

  • Auf der 3. Ebene (Sohle), in 1.000 Meter Tiefe, verlegen Grubenelektriker im Bereich der neuen Werkstatt Elektroleitungen. Daneben werden die Arbeiten an der Kranbahnanlage fortgesetzt.

Einblick

Aufgenommen im Februar 2018

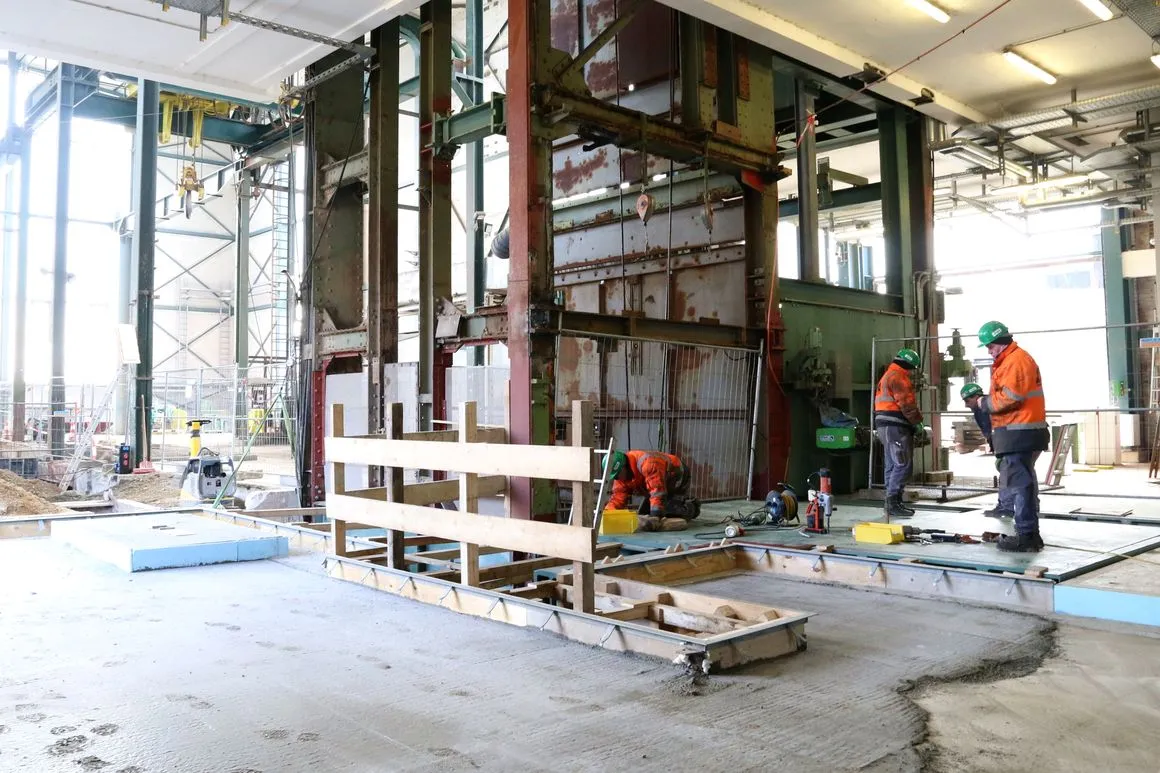

In der Schachthalle montieren Arbeiter eine Bodenplatte im schachtnahen Bereich. Hier wird demnächst in der nördlichen Schachthälfte eine Arbeitsbühne in den Schacht gehängt, von der aus Bergleute die alten Führungsschienen ausbauen und die Schachtwände sanieren.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.
