Übersicht über die wesentlichen Arbeiten der Kalenderwochen 27 und 28/2018

Schachtbau Konrad 1 Neben dem Neubau der beiden Seilfahrtanlagen muss auch die Schachtröhre von Schacht Konrad 1 saniert werden.

  • Im Schacht bauen Bergleute die Spurlatten und Halterungen aus.

Schachtgelände Konrad 1 Zum Schachtgelände Konrad 1 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 1.

  • Bauarbeiter demontieren einen Teil des Baugerüstes am neuen Sozial- und Verwaltungsgebäude.
  • Am neuen Sozial- und Verwaltungsgebäude wird weiter an der Verklinkerung der Fassade gearbeitet.
  • Auf der Nordseite des Schachtes legen Bauarbeiter das Fundament der alten Maschinenhalle frei.
  • In der Schachthalle wird die Schachtwetterheizung im neuen Heizungsraum installiert.

Schachtgelände Konrad 2 Zur Schachtanlage Konrad 2 gehören alle Bauwerke sowie das eingezäunte Werksgelände um den Schacht Konrad 2.

  • Bauarbeiter errichten aus Fertigmodulen ein Baubüro für die weiteren Planungsarbeiten und für die Betreuung der laufenden Bauarbeiten auf dem Gelände.

Bergbauliche Arbeiten Die Bergleute müssen durch ständige Kontrollen und Nachsorgearbeiten den sicheren Betrieb des Bergwerks Konrad gewährleisten.
  • Nach dem Einbau von Gebirgsankern, füllen Bergleute in der Strecke 201 den Bodenbereich mit Material auf, um eine ebene belastbare Fläche (Sohle) zu erhalten.

Einblick

Aufgenommen im Juni 2018

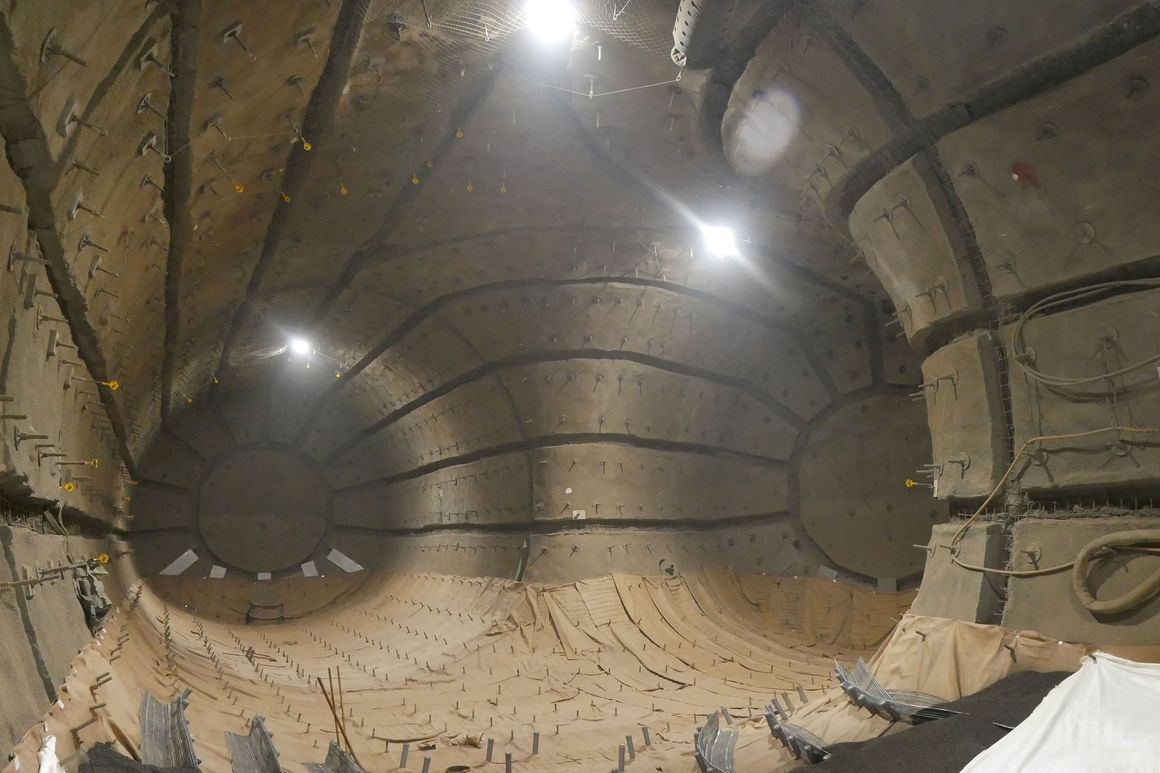

In 850 Metern Tiefe im schachtnahen Bereich des Schachtes Konrad 2 bauen die Bergleute neue Infrastrukturen für das Endlager Konrad. Im Bild links entsteht später ein Waschplatz für Fahrzeuge innerhalb des Kontrollbereichs. Bis es soweit ist, wird die Fläche als Werkstattbereich für die laufenden Arbeiten ausgebaut. Auf der rechten Seite wird später ein Abfalllager eingerichtet. Wie bei den meisten Infrastrukturen des Endlagerbereichs werden auch diese Bereiche als geschlossene Tunnelröhre im zweistufigen Ausbauverfahren errichtet. Zwischen der ersten und zweiten Phase kann das Gebirge den Gebirgsdruck abbauen. Hierzu werden die Betonflächen mit breiten Fugen ausgeführt.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen im Endlager Konrad. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Info Konrad gerne für weitere Auskünfte zur Verfügung.

Top
