Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 50/2019

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Auf der 532-Meter-Ebene (Sohle) errichten Mitarbeiter des Grubenbetriebes weitere Bauwerke aus Beton (Sorelbeton) im Umfeld der Einlagerungskammer 8a auf der 511- Meter-Ebene. Außerdem wurden für weitere Bauwerke Verfüllbohrungen zu dieser Ebene erstellt.

Faktenerhebung Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 wird vorbereitet.

  • Das Bohrort für die Bohrarbeiten zur Einlagerungskammer 12 auf der 750-Meter-Ebene wird hergerichtet. Der Arbeitsbereich zum Untersuchen der Einlagerungskammer 12 wird, wie bereits bei den Arbeiten an der Einlagerungskammer 7, durch einen Zeltbau vom übrigen Bergwerk abgetrennt, um eine Vermischung von Luft (Wettern) aus dem Arbeitsbereich zum Grubengebäude zu verhindern.
  • Im Grubentiefsten wird weiter an der Bohrung zur Erprobung des Anbohrens der Einlagerungskammer 12 gearbeitet. Hier wird eine Stickstoffleitung auf die Dichtigkeit überprüft.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Die Bohrarbeiten zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II schreiten in dieser Woche voran. Die südöstlich ausgerichtete Bohrung 700-1a hat jetzt eine Länge von mehr als 240 Metern. In der nordöstlichen Bohrung 700-3 finden Anfang der Woche Messungen statt. Anschließend wird die Bohrung weiter auf eine Länge von mehr als 200 Metern geologisch erkundet.

Standortüberwachung und –erkundung Zur Planung der Rückholung, zur Umsetzung der Notfallplanung und zur Erfassung der Auswirkungen durch den Bergbau muss die Asse überwacht und erkundet werden.

  • Im Umfeld der Schachtanlage Asse II werden 3D-seismische Messungen durchgeführt. Informationen über den Fortschritt der 3D-Seismik finden Sie im zugehörigen Themenschwerpunkt.

Bergbauliche Arbeiten Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Der Aufbau der neuen Baustoffanlage BA 51 zum Abfüllen von Trockenmaterial auf der 490-Meter-Ebene schreitet voran.
  • Von der 490-Meter-Ebene im Bereich des Zugangs zum Abbau 8 wird eine Versorgungsbohrung zur 532-Meter-Ebene erstellt. Zurzeit wird Salz aus Nachschnittarbeiten, dass wir zur Herstellung von Beton verwenden, über ein Kipploch von der 532-Meter-Ebene zur 700-Meter-Ebene mit Hilfe eines Laders gekippt und von dort zur Baustoffanlage BA 20 auf der 700-Meter-Ebene transportiert. Da es durch Verfüllmaßnahmen im Bereich der 532-Meter-Ebene zukünftig nicht mehr möglich sein wird, das derzeitige Kipploch anzufahren müssen neue Versorgungswege erstellt werden.
  • Auf der 700-Meter-Ebene wird weiter im Bereich der großen untertägigen Baustoffanlage BA20 an Stützbauwerken gearbeitet. Die gebirgsmechanische Beanspruchung in diesem Bereich erfordert eine deutliche Reduzierung des Hohlraumvolumens.
  • Auf der 750-Meter-Ebene schneiden Mitarbeiter des Grubenbetriebes mit einer Firstenfräse Decke (Firste) und Wände (Stöße) der nördlichen Richtstrecke nach Osten nach. Diese Strecke ist rund 100 Jahre alt und gebirgsmechanisch sehr stark beansprucht. Sie ist außerdem der Weg zu den östlichen Einlagerungsbereichen und muss daher derzeit täglich im Rahmen der Arbeiten an der Einlagerungskammer 12 und weiteren Tätigkeiten befahren werden. Entsprechend wichtig ist es, hier Arbeitssicherheit herzustellen und aufgelockerte Salzbrocken zu entfernen.

Im Gespräch Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über die Schachtanlage Asse II informieren und mit uns ins Gespräch kommen.

  • Im Juli 2019 startete der Film „ERDE“ von Nikolaus Geyrhalter in den deutschen Kinos. Der Film wurde unter anderem auf der Berlinale 2019 mit dem Preis der Ökumenischen Jury ausgezeichnet. Der Dokumentarfilm macht deutlich, dass keine Naturgewalt die Erdoberfläche so sehr verändert, wie die technischen Gewalten, die dem Menschen heute zur Verfügung stehen. Neben sechs anderen Schauplätzen thematisiert der Film auch die Schachtanlage Asse II. Die BGE lädt zu einer Vorführung in den Filmpalast Wolfenbüttel ein. Im Anschluss des Films findet ein Podiumsgespräch mit dem Regisseur Nikolaus Geyrhalter statt.

Einblick

Aufgenommen im August 2018

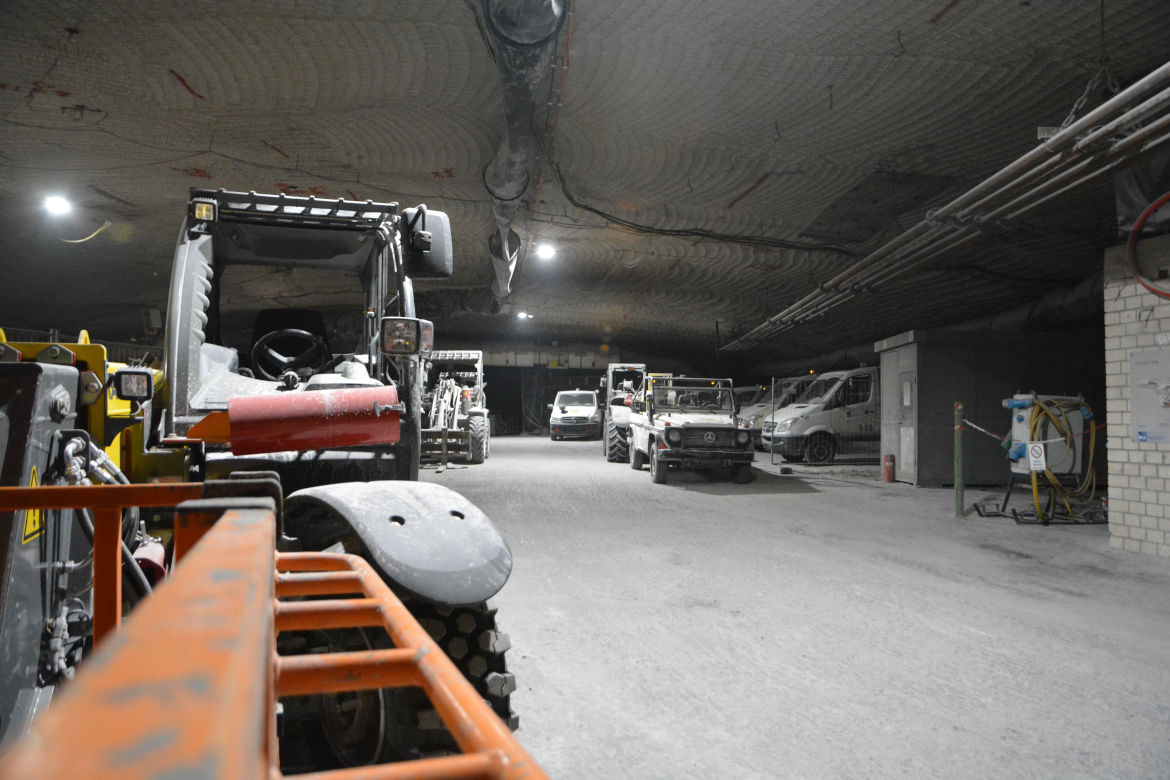

Aufgrund der Stabilisierungsmaßnahmen werden die zur Verfügung stehenden Infrastrukturbereiche immer weniger. Die untertägige Parkplatzsituation für den Fuhrpark hat manches Mal sehr viel Ähnlichkeit mit der in innerstädtischen Bereichen..

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.

Top
