Aktuelle Arbeiten - Schachtanlage Asse II
Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 4/2018
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.
- Von der 595- und 637-Meter-Ebene aus werden Bohrungen für die Verfüllung von Resthohlräumen (Firstspaltverfüllung) in der Abbaureihe 9 und in den angrenzenden Bereichen erstellt.
- Im Rahmen der Firstspaltverfüllung wird der Resthohlraum in Abbau 9 auf der 658-Meter-Ebene und in der vorgelagerte Abbaubegleitstrecke mit Beton (Sorelbeton) verfüllt. Eine Abbaubegleitstrecke verläuft entlang der Abbaukammern und ermöglicht den Zugang zu diesen.
- Die Bohrung D 1 erreicht eine Länge von 34,5 Metern. Die Bohrung D 1 verläuft in die Wand östlich der Kammer zwischen den Einlagerungskammern 7 und 11.
- Bergleute bessern die Fahrbahn des Hauptverbindungswegs im Bergwerk (Wendel) zwischen der 678- und 725-Meter-Ebene aus.
- Die Überarbeitung einer geologischen Oberflächenkarte der Asse wird abgeschlossen. Ziel der Neukartierung war es, die in den letzten Jahrzehnten angefertigten geowissenschaftlichen Kartierungen zu überprüfen. Dabei wurde keine komplette Neukartierung, sondern eine gezielte Überprüfung fraglicher oder nur vage bekannter Sachverhalte vorgenommen. Bei den Arbeiten wurden zusätzliche, teils neue Methoden der Kartierung eingesetzt. Die Ergebnisse sollen in einem öffentlichen Fachworkshop vorgestellt werden. Der Termin wird bekannt gegeben, sobald er feststeht.
Einblick
Aufgenommen im Januar 2018

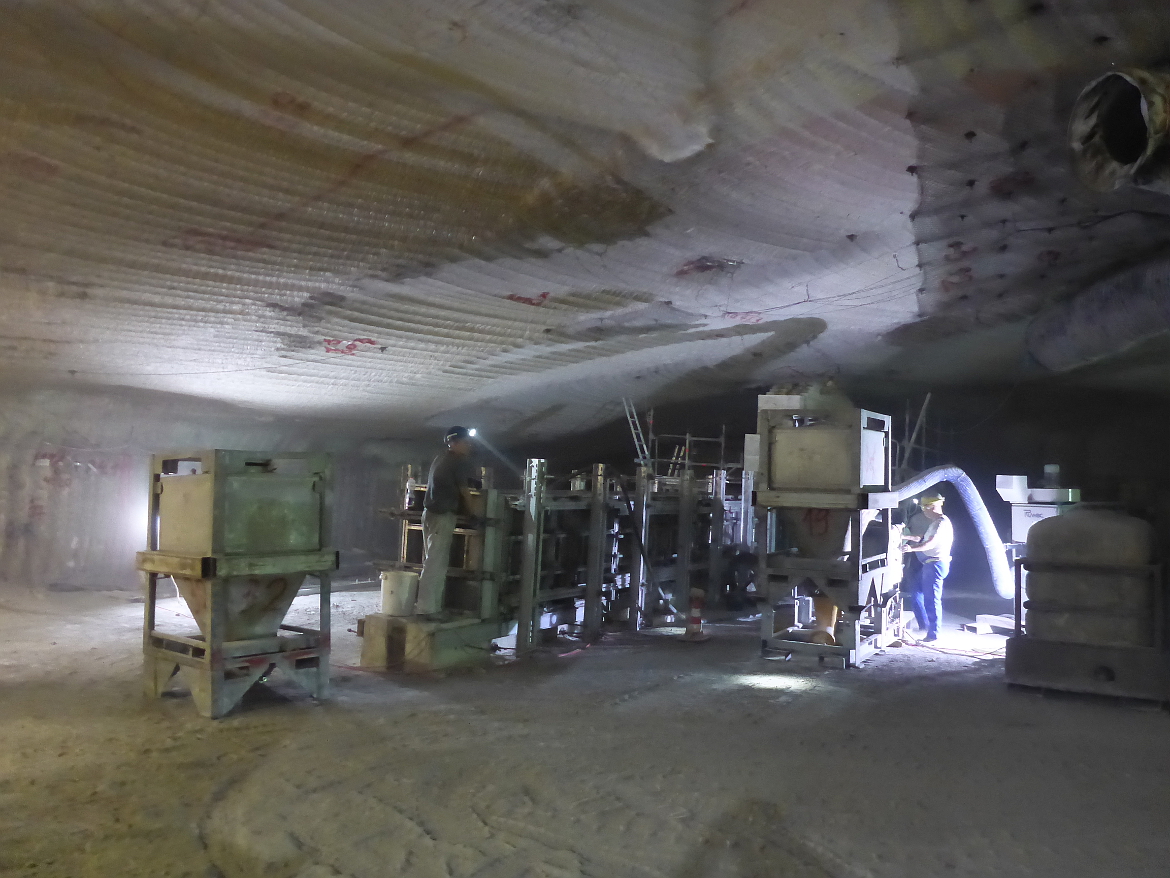

Im Abbau 4 auf der 490-Meter-Ebene wird in Kalenderwoche 3 mit Stabilisierungsarbeiten begonnen. Da nicht der ganze Bereich verfüllt werden soll, wird eine Schalungswand errichtet. Diese ist in der Bildmitte zu erkennen. Hinter diese wird später der Beton (Sorelbeton) eingebracht. An der Decke (Firste) ist das typische Rillenmuster sichtbar, welches durch den Einsatz sogenannter Firstenfräsen entsteht. Im oberen rechten Bereich des Bildes ist zu erkennen, dass die Decke genetzt ist, um die Arbeitssicherheit zu erhöhen. Ohne Netz könnten sich hier kleinere Gesteinsteile lösen und die Bergleute verletzen.Über die Aktuellen Arbeiten
