Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 41/2019

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • In der Wendelstrecke im Niveau der 658-Meter-Ebene (Sohle) werden die Arbeiten am Stützbauwerk im südlichen Bereich fortgesetzt. Mitarbeiter des Grubenbetriebes errichten eine Stützmauer, da der Bereich durch den Gebirgsdruck stark beansprucht ist.
  • Das Umfeld der Baustoffanlage BA 20 auf der 700-Meter-Ebene ist durch den Gebirgsdruck stark geschädigt. Die Stabilisierungsarbeiten im südwestlichen Bereich werden fortgesetzt. Es werden Schalungswände erstellt und der dahinter befindliche Hohlraum mit Beton (Sorelbeton) verfüllt.
  • Auf der 532-Meter-Ebene schneiden Mitarbeiter des Grubenbetriebes mit einer Firstenfräse die Kontur für ein weiteres Barrierebauwerk im Umfeld der Einlagerungskammer 8a der 511-Meter-Ebene nach.
  • Ebenfalls auf der 532-Meter-Ebene finden weitere Verfüllarbeiten statt. Hier werden Resthohlräume zur Stabilisierung mit Beton verpumpt.

Faktenerhebung Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 wird vorbereitet.

  • Auf der 750-Meter-Ebene wird an Stützbauwerken gearbeitet. Mitarbeiter des Grubenbetriebes errichten Stützmauern vor den gebirgsmechanisch stark beanspruchten Bereichen im Abbau 5. Hier wird der zukünftige Bohrort für die Erkundung der Einlagerungskammer 12 hergerichtet.
  • Zusätzlich finden die Arbeiten zum Verlegen des speziellen Fußbodenbelags im Arbeitsbereich statt. Der Belag muss auf eine mögliche Verunreinigung mit radioaktiven Stoffen ausgelegt sein (dekontaminierbarer Bodenbelag).
  • Im Grubentiefsten wird weiter an der Bohrung zur Erprobung des Anbohrens der Einlagerungskammer 12 gearbeitet. Es wird ein Teil der Bohrung zementiert, um das abgelenkte Bohren zu erproben.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Die Einrichtung des Bohrorts zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II werden beendet. Die Mitarbeiter am Bohrort führen kleinere Arbeiten durch. So werden beispielsweise kleine Modifikationen an den Türen des Fluchttunnels durchgeführt.

Standortüberwachung und –erkundung Zur Planung der Rückholung, zur Umsetzung der Notfallplanung und zur Erfassung der Auswirkungen durch den Bergbau muss die Asse überwacht und erkundet werden.

  • Im Umfeld des Bohrorts zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II auf der 574-Meter-Ebene erstellen Mitarbeiter der Bohrabteilung weiterhin insgesamt 16 Bohrlöcher. In diese werden später mikroakustische Sensoren eingebaut.
  • Im Umfeld der Schachtanlage Asse II werden 3D-seismische Messungen durchgeführt. Informationen über den Fortschritt der 3D-Seismik finden Sie im zugehörigen Themenschwerpunkt.

Bergbauliche Arbeiten Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Der Aufbau der neuen Baustoffanlage BA 51 zum Abfüllen von Trockenmaterial auf der 490-Meter-Ebene schreitet weiter voran.
  • In der Strecke zum Schacht Asse 2 errichten Mitarbeiter des Grubenbetriebes die einen Wetterverschlag.

Infrastruktur Über Tage muss die Infrastruktur dauerhaft instandgehalten und modernisiert werden.

  • Hinter der großen übertägigen Elektrostation werden derzeit Fundamente für den Rohrleitungsbau zwischen der Anlage zur Förderung von Lösungen (AFL II) und Schacht Asse 2 gebaut.

Im Gespräch Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über die Schachtanlage Asse II informieren und mit uns ins Gespräch kommen.

  • Am 9. Oktober findet im Rahmen der Veranstaltungsreihe „Betrifft: Asse“ eine Veranstaltung zur 3D-Seismik statt. Weitere Informationen zur Veranstaltung finden Sie in der Meldung vom 10. Oktober 2019.

Einblick

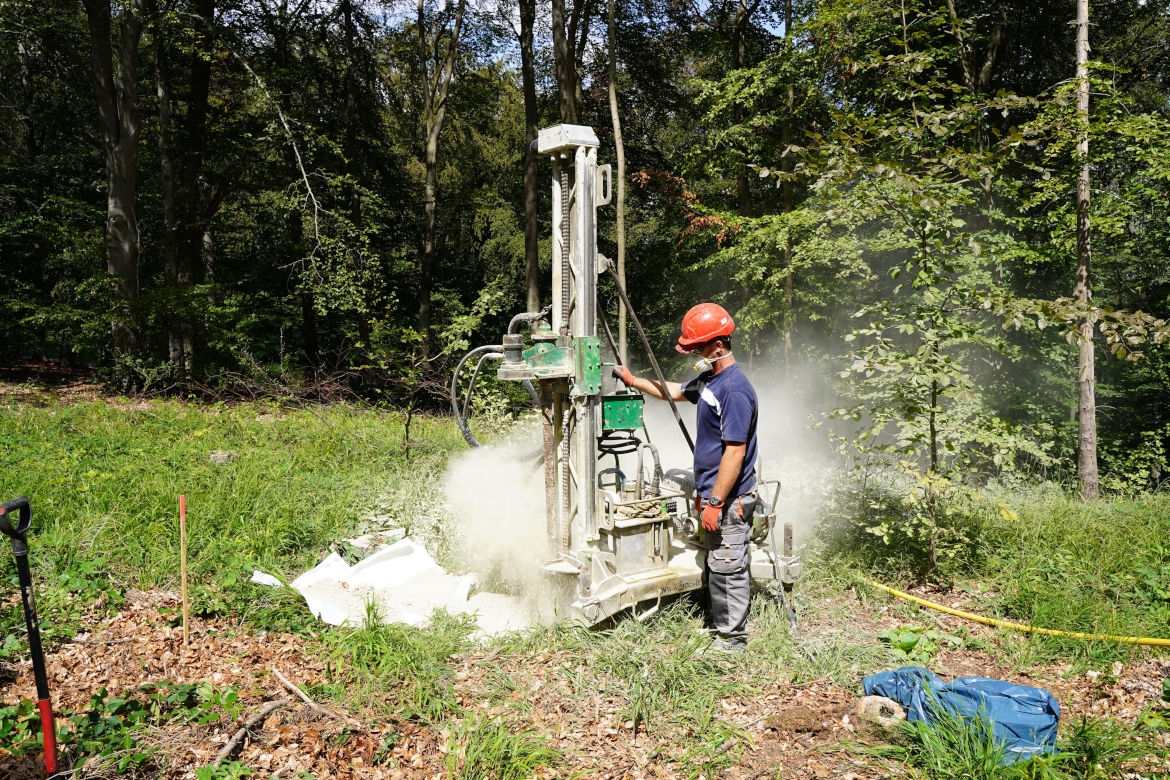

Aufgenommen im Oktober 2019

Die 3D-Seismik der Asse ist gestartet. Am 9. Oktober 2019 berichtete die BGE im Rahmen der Veranstaltungsreihe "Betrifft: Asse" im Dorfgemeinschaftshaus Remlingen über die konkreten Arbeiten, die in den kommenden Monaten auf dem Asse-Höhenzug stattfinden.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.

Top
