Aktuelle Arbeiten - Schachtanlage Asse II
Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 39/2019
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.
- Im Rahmen der Notfallvorsorge werden auf der 532-Meter-Ebene (Sohle) Hohlräume mit Beton (Sorelbeton) verfüllt.
- In der Wendelstrecke im Niveau der 658-Meter-Ebene werden die Arbeiten am Stützbauwerk im südlichen Bereich erneut aufgenommen. Mitarbeiter des Grubenbetriebes errichten eine Stützmauer, da der Bereich durch den Gebirgsdruck stark beansprucht ist.
- Das Umfeld der Baustoffanlage BA 20 auf der 700-Meter-Ebene ist durch den Gebirgsdruck stark geschädigt. Die Stabilisierungsarbeiten im südwestlichen Bereich werden fortgesetzt. Es werden Schalungswände erstellt und der dahinter befindliche Hohlraum mit Beton verfüllt.
- Auf der 750-Meter-Ebene wird weiter an Stützbauwerken gearbeitet. Mitarbeiter des Grubenbetriebes errichten Stützmauern vor den gebirgsmechanisch stark beanspruchten Bereichen im Abbau 5. Hier wird das zukünftige Bohrort für die Erkundung der Einlagerungskammer 12 hergerichtet.
- Im Grubentiefsten wird weiter an der Bohrung zur Erprobung des Anbohrens der Einlagerungskammer 12 gearbeitet. Die Bohrmannschaft bohrt in dieser Woche abgelenkt. Das heißt, aus der eigentlichen Bohrrichtung heraus wird ein Bogen erstellt. Mit Hilfe einer abgelenkten Bohrung soll die Einlagerungskammer 12 über die Decke (Firste) erreicht werden.
- Weiterhin modifizieren die Mitarbeiter des Betriebsteils Teile der Anlage. Die Technik ist damit besser an die Bedingungen für die Erkundung der Einlagerungskammer 12 angepasst.
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.
- In dieser Woche werden beide Standrohre des Bohrorts zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II druckgeprüft. Das Bohren in noch nicht erkundete Bereiche erfordert besondere Sicherheitstechnik, da mit Gasen oder Flüssigkeiten im Bohrloch gerechnet werden muss. Die Standrohre im Gebirge müssen daher hohen Drücken standhalten, um die Sicherheit der Anlagen auch im Ereignisfall aufrecht erhalten zu können.
- Rund 276 Kubikmeter Salzlösung werden nach erfolgter Freigabe gemäß Paragraph 31 ff der Strahlenschutzverordnung nach über Tage gebracht. Die abgegebenen Lösungen stammen von der Hauptauffangstelle auf der 658-Meter-Ebene. Tritium und Cäsium-137 können nicht nachgewiesen werden. Die Nachweisgrenze liegt für Tritium bei 8,2 Becquerel pro Liter und für Cäsium-137 bei 0,32 Becquerel pro Liter. Mit der Nachweisgrenze wird derjenige Wert eines Messverfahrens bezeichnet, bis zu dem die Messgröße (zum Beispiel die spezifische Aktivität von Radionukliden einer Flüssigkeitsprobe) gerade noch zuverlässig nachgewiesen werden kann. Sie ist ein Maß für die Empfindlichkeit des gewählten Analyseverfahrens. Wenn beispielsweise Aktivitätskonzentrationen von Radionukliden so niedrig sind, dass sie nicht mit hinreichender Sicherheit ermittelt werden konnten, wird die sogenannte Nachweisgrenze angegeben. Sie zeigt die maximal mögliche Aktivität an, die theoretisch noch in einer Probe vorhanden sein könnte.
- Im Umfeld des Bohrorts auf der 574-Meter-Ebene zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II erstellen Mitarbeiter der Bohrabteilung die ersten von insgesamt 16 Bohrlöchern. In diese werden später mikroakustische Sensoren eingebaut.
- Der Aufbau der neuen Baustoffanlage BA 51 zum Abfüllen von Trockenmaterial auf der 490-Meter-Ebene schreitet weiter voran.
- In der Strecke zum Schacht Asse 2 richten Mitarbeiter des Grubenbetriebes die Fahrbahn her. Hier wurde ein Rohrleitungsgraben gebaut. Jetzt wird die Fahrbahn mit Beton begradigt.
- Mitarbeiter der Bohrabteilung vollenden eine Wetterbohrung aus dem Abbau 3 der 490-Meter-Ebene in die Wendelstrecke. Die Bohrung hat einen Durchmesser von 700 Millimetern. Die bisherige Wetterbohrung wird zu einer reinen Fluchtbohrung umgebaut. Wetterbohrungen dienen zur Verteilung der Luft im Bergwerk.
- Am Wochenende findet die zweimonatliche Wettermessung statt. Mitarbeiter der Gruppe Wettertechnik messen an verschiedenen Stellen des Bergwerks Temperatur und Luftfeuchtigkeit. Die Wettertechnik ist dem Strahlenschutz angegliedert.
Einblick

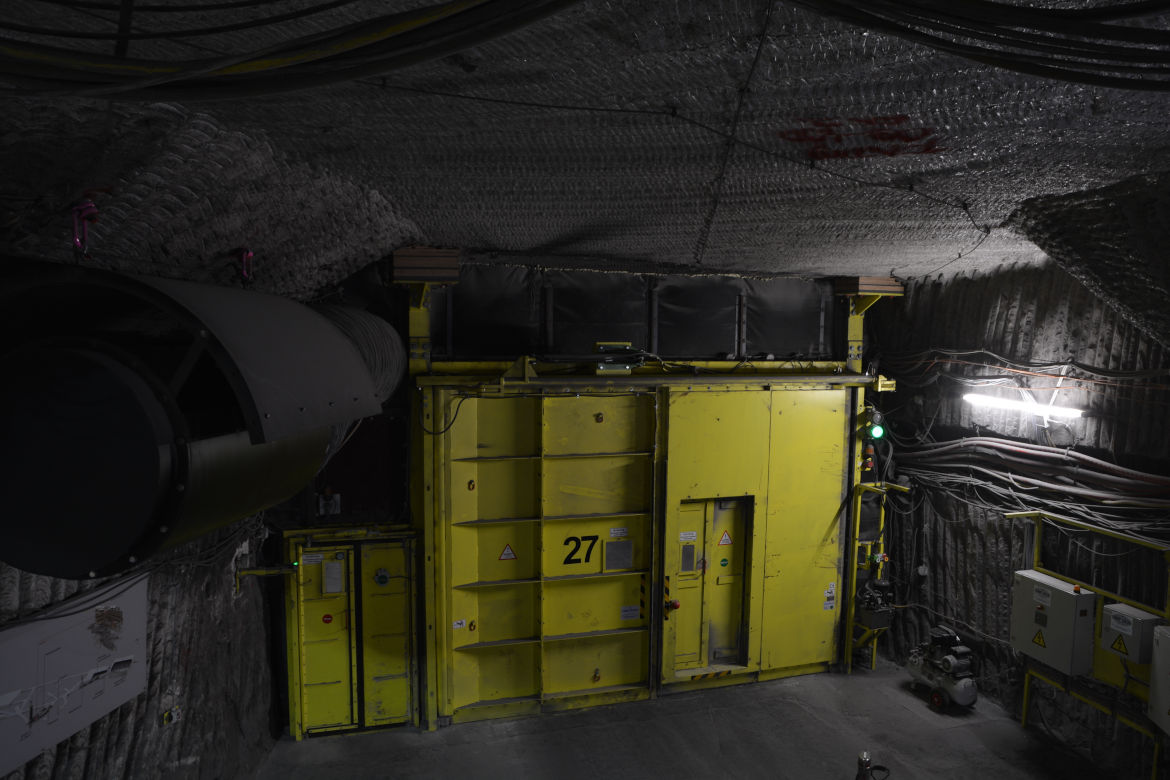

Aufgenommen im Januar 2019
