Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 37/2019

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Im Rahmen der Notfallvorsorge werden auf der 532-Meter-Ebene (Sohle) Hohlräume mit Salzbeton (Sorelbeton) verfüllt.
  • Das Umfeld der Baustoffanlage BA 20 auf der 700-Meter-Ebene ist durch den Gebirgsdruck stark geschädigt. Die Stabilisierungsarbeiten im südwestlichen Bereich werden fortgesetzt. Es werden Schalungswände erstellt und der dahinter befindliche Hohlraum mit Salzbeton verfüllt.

Faktenerhebung Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 wird vorbereitet.

  • Auf der 750-Meter-Ebene wird weiter an Stützbauwerken gearbeitet. Mitarbeiter des Grubenbetriebes errichten Stützmauern vor den gebirgsmechanisch stark beanspruchten Bereichen im Süden des Abbaus 5. Hier wird der zukünftige Bohrort zum Erkunden der Einlagerungskammer 12 hergerichtet.
  • Im Grubentiefsten wird weiter an der Bohrung zur Erprobung des Anbohrens der Einlagerungskammer 12 gearbeitet. Die Bohrmannschaft bohrt in dieser Woche abgelenkt. Das heißt, aus der eigentlichen Bohrrichtung heraus wird ein Bogen erstellt. Mit Hilfe einer abgelenkten Bohrung soll die Einlagerungskammer 12 über die Decke (Firste) erreicht werden.
  • Weiter haben die Mitarbeiter des Betriebsteils Teile der Anlage modifiziert. Die Technik ist damit besser an die Bedingungen für die Erkundung der Einlagerungskammer 12 angepasst.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Im äußersten Osten der 700-Meter-Ebene wird der Arbeitsbereich für die nächsten Erkundungsbohrungen eingerichtet. Derzeit werden die Standrohre ins Gebirge gesetzt. Das Standrohr ist Teil einer Sicherheitseinrichtung, mit der das Bohrloch sicher verschlossen werden kann, sollten in der Bohrung gefährliche Stoffe wie Lösungen oder Gase auftreten.

Lösungsmanagement Im Bergwerk werden aktuell täglich rund 13,5 Kubikmeter Salzlösung aufgefangen. Das Lösungsmanagement regelt den Umgang mit diesen Lösungen.

  • An der Hauptauffangstelle auf der 658-Meter-Ebene wurden in den vergangenen sieben Tagen im Durchschnitt täglich rund 12,4 Kubikmeter Salzlösung gefasst.

Bergbauliche Arbeiten Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Der Aufbau der neuen Baustoffanlage BA 51 zum Abfüllen von Trockenmaterial auf der 490-Meter-Ebene schreitet weiter voran.
  • Auf der 490-Meter-Ebene bauen Mitarbeiter des Grubenbetriebes die Fahrbahn im westlichen Zugang zum neuen Aufstellort für Lösungsspeicherbecken.
  • Am Wochenende fanden Korrosionsschutzarbeiten am Fördergerüst statt. Außerdem wurden die Tore und Seitenbleche sandgestrahlt.

Einblick

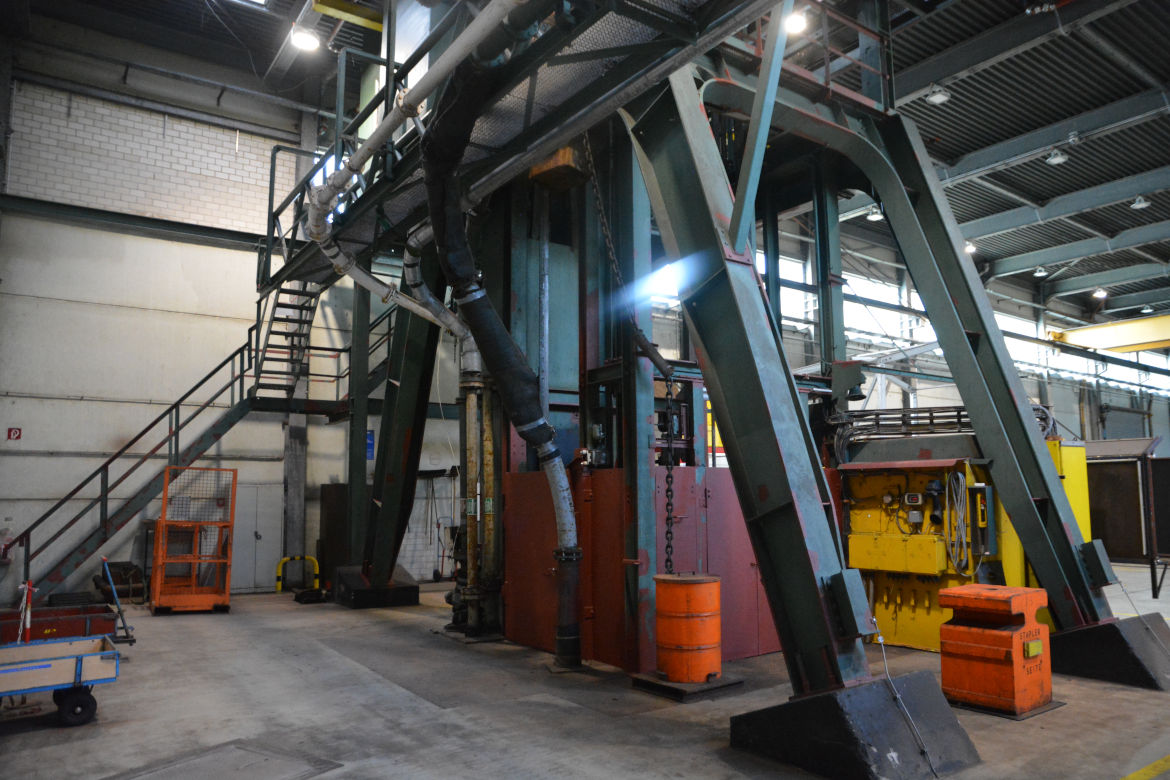

Am Fördergerüst des Schachts Asse 2 wurde in dieser Woche neue Korrosionsschutzfarbe (rotbraun) aufgebracht.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.
