Aktuelle Arbeiten - Schachtanlage Asse II
Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 31/2019
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.
- Die Erstellung der geotechnischen Bauwerke auf der 532-Meter-Ebene (Sohle) im Nahbereich der Einlagerungskammer 8a auf der 511-Meter-Ebene/511 schreitet voran.
- Auf der 700-Meter-Ebene wird die dort befindliche Baustoffanlage für die Herstellung von Salzbeton (Sorelbeton) vorbereitet. Der hier hergestellte Salzbeton wird auf die 850-Meter-Ebene gepumpt. Für den Salzbeton werden auch kleine Mengen nachweislich radiologisch unbedenklicher Salzlösung verwendet, die unterhalb der Hauptauffangstelle (658-Meter-Ebene) aufgefangen wurde. Aufgrund einer Selbstverpflichtung der BGE wird diese Lösung nicht nach über Tage abgegeben.
- Nach Fertigstellung der Personenschleuse wird in dieser Woche die Elektrotechnik innerhalb der Schleuse installiert.
- In 850 Meter Tiefe wird in der zuvor verfüllten Probebohrung für die Faktenerhebung die geplante abgelenkte Bohrung gestoßen. Die Bohrung erreicht in dieser Woche eine Länge von 10,5 Metern. Anschließend werden technische Tests und eine Kamerabefahrung durchgeführt.
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.
- Das Bohrort auf der 700-Meter-Ebene zur Erkundung des Salzgesteins östlich der Schachtanlage Asse II wird mit weiterer Technik ausgestattet. Zurzeit wird eine Druckluftleitung zum Bohrort gebaut. Diese dient unter anderem dazu, beim Bohren das Bohrloch zu spülen, das heißt von Bohrklein zu befreien.
- An der Hauptauffangstelle auf der 658-Meter-Ebene wurden in den vergangenen sieben Tagen im Durchschnitt täglich rund 12,5 Kubikmeter Salzlösung gefasst.
- Der Aufbau der neuen Baustoffanlage zum Abfüllen von Trockenmaterial auf der 490-Meter-Ebene schreitet weiter voran.

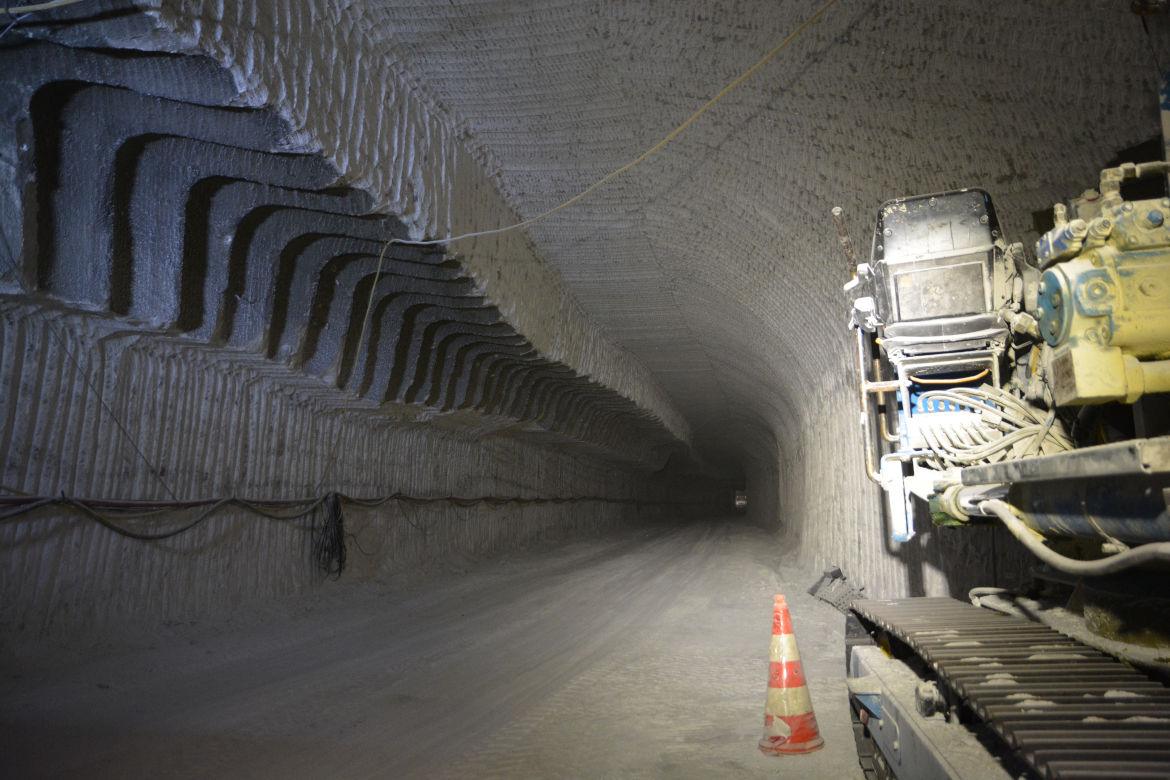

- In dieser Woche gehen die Nachschnittarbeiten mit einer Fräse in der Abbaubegleitstrecke auf der 511-Meter-Ebene weiter.
Einblick
Aufgenommen im August 2019
Über die Aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.
