Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 26/2019

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Unterhalb der Einlagerungskammer 8a auf der 511-Meter-Ebene (Sohle) schneiden Mitarbeiter des Grubenbetriebes mit einer Fräse ein Barrierebauwerk und das zugehörige Widerlager nach. Vor einem bereits nachgeschnittenen Bereich wird eine Schalungsmauer errichtet.
  • Auf der 595-Meter-Ebene bringen Mitarbeiter mit einer Baustoffanlage, die auf der 511-Meter-Ebene steht, Salzbeton (Sorelbeton) in den eingeschalten Bereich der Abbaubegleitstrecke im Firstniveau ein. Bis jetzt wurden rund 4.700 Kubikmeter Salzbeton eingebracht.
  • In der Hauptverbindungsstrecke (Wendelstrecke) oberhalb der 658-Meter-Ebene nehmen Mitarbeiter des Grubenbetriebes die Arbeiten am Stützbauwerk wieder auf. Die Strecke ist stark beansprucht und an vielen Stellen sanierungsbedürftig. Stützbauwerke sollen die Strecke stabiler und damit sicherer machen.

Faktenerhebung Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 wird vorbereitet.

  • Auf der 750-Meter-Ebene, am eigentlichen Bohrstandort für das Anbohren der Einlagerungskammer 12, wird ein Fundament erstellt. Hier sollen Messcontainer aufgestellt werden. Es ist wichtig, dass eine absolut ebene Fläche entsteht, damit der spezielle Fußbodenbelag für das Bohrort nicht durch Unebenheiten beschädigt wird.
  • Im Grubentiefsten wird das Equipment für verschiedene Bohrverfahren geprüft. Die Testreihen sind notwendig, damit die Bergleute bei der bohrtechnischen Erkundung der Einlagerungskammer 12 flexibel auf mögliche äußere Umstände reagieren können.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Im äußersten Osten der 700-Meter-Ebene wird weiterhin der Arbeitsbereich für die nächsten Erkundungsbohrungen errichtet. In dieser Woche werden die beiden Bohranlagen nach unter Tage transportiert und zum Arbeitsort gebracht.

Lösungsmanagement Im Bergwerk werden aktuell täglich rund 13,5 Kubikmeter Salzlösung aufgefangen. Das Lösungsmanagement regelt den Umgang mit diesen Lösungen.

  • An der Hauptauffangstelle auf der 658-Meter-Ebene wurden in den vergangenen sieben Tagen im Durchschnitt täglich rund 12,5 Kubikmeter Salzlösung gefasst.

Bergbauliche Arbeiten Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Auf der 490-Meter-Ebene bauen Mitarbeiter eine Baustoffanlage zum Abfüllen von Trockenmaterial zur Herstellung von Salzbeton auf. Diese soll die bisherige Anlage auf der 700-Meter-Ebene ersetzen. Der jetzige Aufstellort muss aufgrund gebirgsmechanischer Beanspruchung verfüllt werden.
  • Am Wochenende führen Mitarbeiter des Maschinenbetriebes eine Rettungsübung am Schacht Asse 2 durch. Am Schacht Asse 2 gibt es keine fest installierte Rettungswinde. Sie muss daher vollständig aufgebaut werden. Im Notfall können so Personen mit einem Rettungskorb vom Förderkorb nach über Tage transportiert werden.

Im Gespräch Im Rahmen unserer Öffentlichkeitsarbeit können sich alle interessierten Bürgerinnen und Bürger über die Schachtanlage Asse II informieren und mit uns ins Gespräch kommen. Darüber hinaus tauschen wir uns mit Wissenschaftlerinnen und Wissenschaftlern fachlich aus und lassen diese Rückmeldungen in unsere Arbeit einfließen.

  • Am Donnerstag, den 27. Juni 2019, findet das jährliche Gebirgsbeobachtungsgespräch statt. Veranstaltungsort für den öffentlichen Fachworkshop ist die Eulenspiegelhalle in Schöppenstedt. Vorgestellt werden unter anderem Berichte zur geotechnischen Betriebsüberwachung, Berichte zum Salzlösungsmonitoring, eine zusammenfassende Bewertung der Messdaten vor Ort (in-situ-Messungen) sowie eine Bewertung des gebirgsmechanischen Gesamtsystems. Weitere Informationen finden Sie in der Meldung vom 12. Juli 2019.

Einblick

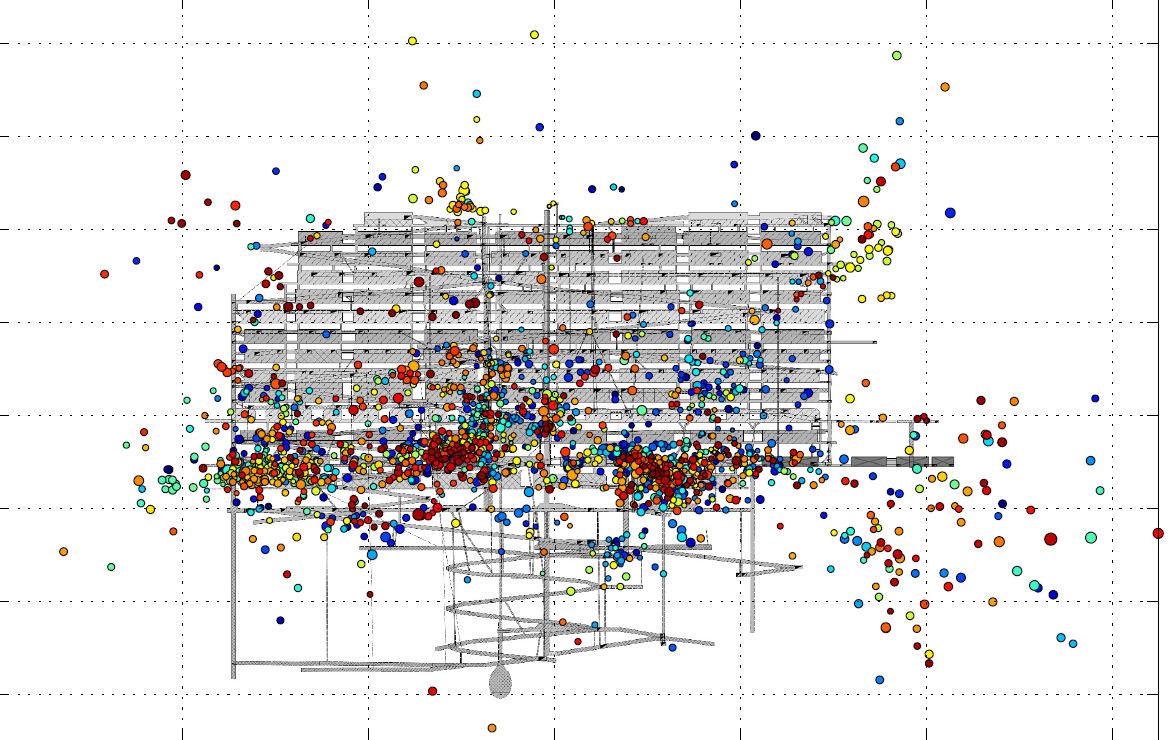

Grafik Juni 2019

Die Grafik (vertikaler Schnitt durch das Bergwerk mit Blickrichtung aus Süden) zeigt die mikroseismischen Ereignisse in der Schachtanlage Asse II im Zeitraum vom 1. Oktober 2017 bis zum 17. Juni 2019. Jeder Punkt steht für ein mikroseismisches Ereignis. Die Farbe gibt an, wann das Ereignis stattgefunden hat. Blaue Punkte sind älter als rote Punkte (Verlauf von alt nach jung: Blautöne - Türkistöne - Grüntöne - Gelbtöne - Orangetöne - Rottöne). Der Durchmesser der Punkte spiegelt die Stärke des Ereignisses wieder.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.

Top
