Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 25/2018

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Auf der 595-Meter-Ebene (Sohle) wird die letzte Verfüllbohrung zur 637-Meter-Ebene in den bereits verschlossenen Streckenabschnitt südlich des Hauptschachtes fertiggestellt.
  • Auf der 616-Meter-Ebene werden am Zugang zur Abbaubegleitstrecke nach Osten in der Hauptverbindungsstrecke (Wendel) die Schalungsarbeiten abgeschlossen. Die Verfüllung des dahinter liegenden Streckenabschnitts beginnt.
  • Auf der 750-Meter-Ebene wird die Einbringung von Sorelbeton in ein geotechnisches Bauwerk in der ersten südlichen Richtstrecke nach Westen abgeschlossen.

Lösungsmanagement Im Bergwerk werden aktuell täglich rund 12,5 Kubikmeter Salzlösung aufgefangen. Das Lösungsmanagement regelt den Umgang mit diesen Lösungen.

  • Auf der 800-Meter-Ebene wird die zweite Bohrung zur Überwachung von Lösungen, die früher im Grubentiefsten eingebracht wurde, fertiggestellt.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Zur Erkundung des Salzgesteins östlich des bestehenden Bergwerks wird der Bohrort hergerichtet, von dem aus die weiteren Erkundungsarbeiten stattfinden werden. Bergleute errichten eine Rampe und bearbeiten die Konturen der Strecke mit einer Firstenfräse.

Einblick

Aufgenommen im Juli 2016

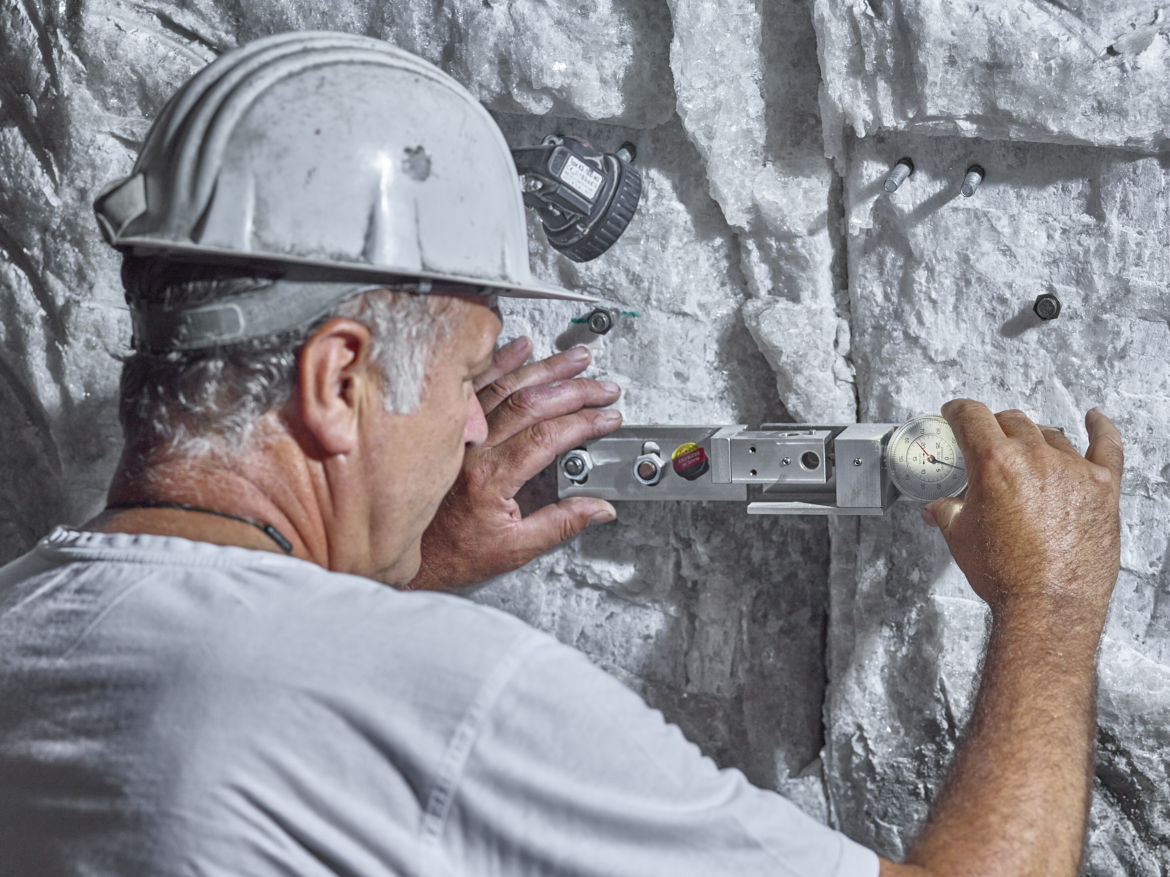

In der Schachtanlage Asse II gibt es eine Vielzahl von Messeinrichtungen. Das hier gezeigte Fissurometer dient zur Überwachung von Rissen im Salzgestein. Bewegungen können damit dreidimensional erfasst werden. An einigen Fissurometern müssen Veränderungen händisch erfasst werden. Andere Fissurometer verfügen bereits heute über digitale Messsysteme, so dass die Messwerte direkt an die zuständigen Mitarbeiterinnen und Mitarbeiter übertragen werden.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.

Top
