Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 17/2019
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.
- Im Rahmen des Bohrprogramms zur Teilverfüllung der 574- und 595-Meter-Ebene (Sohle) werden von der 532-Meter-Ebene ausgehend weitere Befüllbohrungen erstellt.
- Vor Abbau 2 auf der 574-Meter-Ebene beginnt der Bau von Schalungswänden. Hier soll die Strecke verfüllt werden, ohne dass der sensible Bereich der Abbaureihen 2 bis 4 durch die Verfüllung in Mitleidenschaft gezogen wird.
- Auf der 595-Meter-Ebene werden Schalungswände in den Zugängen zum Abbau 4 errichtet.
- Auf der 800-Meter-Ebene, im südlichen Teil des ehemaligen PAE-Feldes , wird die Strecke weiter mit Beton (Sorelbeton) verfüllt (PAE, Abk. Projekt Alternative Entsorgung; Versuchsfeld zur thermischen Simulation der Streckenlagerung; Erläuterung siehe aktuelle Arbeiten Kalenderwoche 15). Es sind wurden bereits mehr als 1.750 Kubikmeter Beton eingebracht.
- Im Grubentiefsten wird die Bohrtechnik erprobt, mit der die Einlagerungskammer 12 erkundet werden soll. Die Bohrarbeiten werden unter Einsatz modifizierter Bohrtechnik im Probebetrieb fortgesetzt.
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

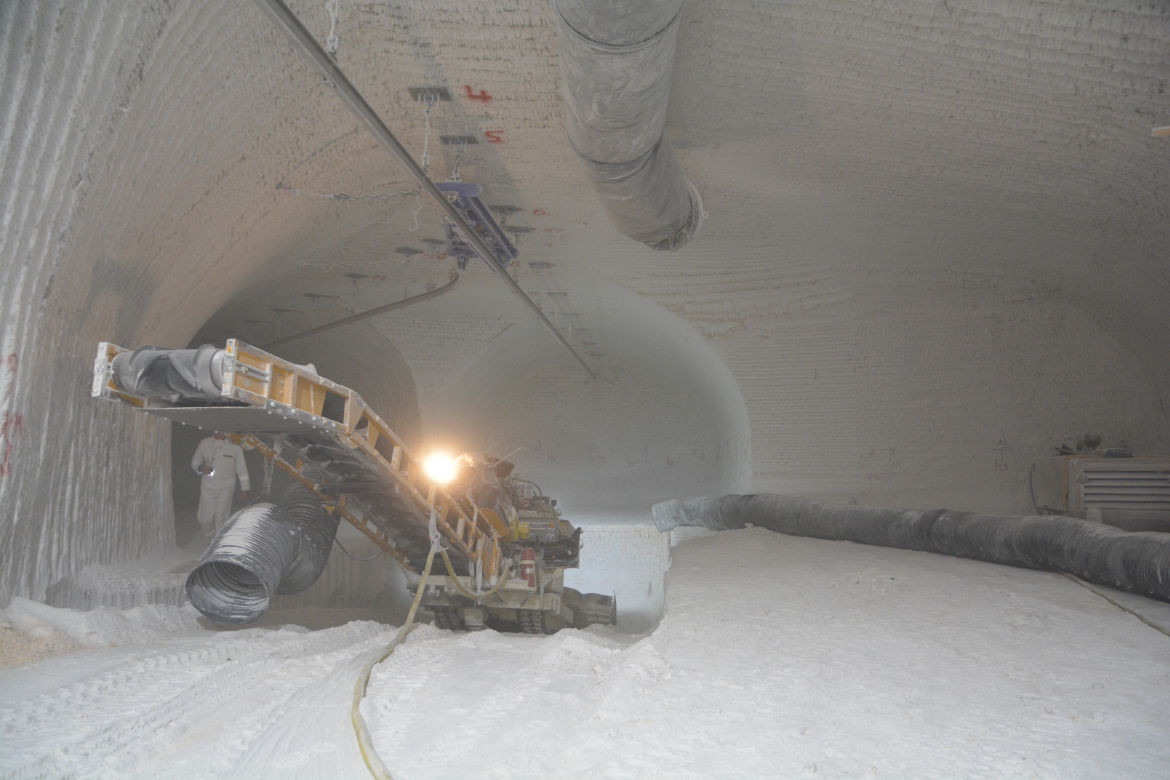

- Im äußersten Osten der 700-Meter-Ebene wird der Arbeitsbereich für die nächsten Erkundungsbohrungen weiter errichtet. Mit einer Teilschnittmaschine wird weiterhin an einer Vertiefung im Boden (Sohle) von rund 2,5 Metern, dem sogenannten Bohrkeller, gearbeitet.
- Am Wochenende wird die Schallschutzkulisse des Hauptgrubenlüfters auf der 490-Meter-Ebene wieder eingebaut. Sie war für Montagearbeiten entfernt worden.
- Ein Auftragnehmer tauscht Wetterbleche im Schacht Asse 2 aus. Diese waren korrodiert. Die Wetterbleche sorgen für eine Trennung von Frisch- und Abluft im Schacht Asse 2. Beim Einbau löst sich eines der Bleche am 20. April 2019 gegen 17:20 Uhr aus der Sicherung und fällt in den Schacht. Die Schäden sind geringfügig und werden über die Osterfeiertage beseitigt. Die erste Schicht am Dienstagmorgen kann wie geplant einfahren. Weitere Informationen finden Sie in der Meldung vom 23. April 2019.
- Vertreter der Zivilgesellschaftlichen Vertretung und des Asse-2-Koordinationskreises informieren sich am 23. April 2019 über die aktuellen Arbeiten. Die Geschäftsführung wird durch den technischen Geschäftsführer Dr. Thomas Lautsch vertreten.
- Am 28. April 2019 öffnet die Infostelle Asse im Rahmen der 1. BraunschweigerLANDpartie.
Einblick
Aufgenommen im April 2019
Über die Aktuellen Arbeiten
Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.
