Aktuelle Arbeiten - Schachtanlage Asse II

Übersicht über die wesentlichen Arbeiten in der Kalenderwoche 16/2019

Stabilisierung und Notfallplanung
Die Rückholung kann nur in einem langfristig stabilen Bergwerk erfolgen. Zudem müssen Vorbereitungen für einen möglichen Notfall getroffen werden.

  • Im Rahmen des Bohrprogramms zur Teilverfüllung der 574- und 595-Meter-Ebene (Sohle) werden von der 532-Meter-Ebene ausgehend weitere Befüllbohrungen erstellt.
  • Auf der 595-Meter-Ebene wird die Schalungswand im Zugang zum Abbau 3 fertiggestellt. Die Arbeiten an den Schalungswänden der Zugänge zu Abbau 4 gehen weiter (Erläuterung siehe aktuelle Arbeiten Kalenderwoche 15).
  • Die Verfüllung des westlichen Blindschachts (Blindschächte sind Schächte, die nicht bis an die Tagesoberfläche reichen) mit Beton (Sorelbeton), der sich zwischen der 750-Meter-Ebene und 800-Meter-Ebene befindet, wird abgeschlossen.
  • Auf der 800-Meter-Ebene, im südlichen Teil des ehemaligen PAE-Feldes , wird die Strecke weiter mit Beton verfüllt (PAE, Abk. Projekt Alternative Entsorgung; Versuchsfeld zur thermischen Simulation der Streckenlagerung; Erläuterung siehe aktuelle Arbeiten Kalenderwoche 15).
  • Auf der 750-Meter-Ebene vor der Einlagerungskammer 7 wird der Rückbau des Equipments durchgeführt. Zum Beispiel wird der dekontaminierbare Fußboden im ehemaligen Einhausungsbereich entfernt.
Faktenerhebung Die Einlagerungskammern 7 und 12 auf der 750-Meter-Ebene werden mit Bohrungen erkundet. Die Erkundung der Kammer 7 wird gerade abgeschlossen. Die Erkundung der Kammer 12 wird vorbereitet.

  • Im Grubentiefsten wird die Bohrtechnik erprobt, mit der die Einlagerungskammer 12 erkundet werden soll. Die Bohrarbeiten wurden fortgesetzt.

Rückholungsbergwerk und Schacht Asse 5
Für die Rückholung müssen neue Infrastrukturräume und Zugänge zum bestehenden Bergwerk sowie ein Bergungsschacht (Schacht Asse 5) errichtet werden.

  • Im äußersten Osten der 700-Meter-Ebene wird weiter an der Errichtung des Arbeitsbereichs für die nächsten Erkundungsbohrungen gearbeitet. Da diese Erkundungsbohrungen einen bestimmten Winkel haben müssen und der Arbeitsbereich zum Aufbau der Bohrequipments im richtigen Neigungswinkel räumlich sehr eingeschränkt ist, wird eine Vertiefung von 2,5 Meter im Boden (Sohle) erstellt. Bergleute sprechen von der Errichtung eines Bohrkellers. Im Bohrkeller werden ein schnell schließendes Absperrventil (Preventer-Stack) und die Bohrmaschine stehen.

Strahlenschutz Die Einhaltung und Überwachung des Strahlenschutzes gewährleistet die Sicherheit des Personals, der Besucherinnen und Besucher, der Bevölkerung sowie der Umwelt.

  • Auf der 490-Meter-Ebene wird auf Grund von Wartungsarbeiten am Hauptgrubenlüfter die Schallschutzkulisse entfernt.

Bergbauliche Arbeiten Die Bergleute müssen den sicheren Betrieb der Schachtanlage Asse II gewährleisten.

  • Als Montagehilfe für den Aufbau der Baustoffanlage auf der 490-Meter-Ebene wird eine Einschienen-Hängebahn an der Decke (Firste) befestigt.

Einblick

Aufgenommen im März 2019

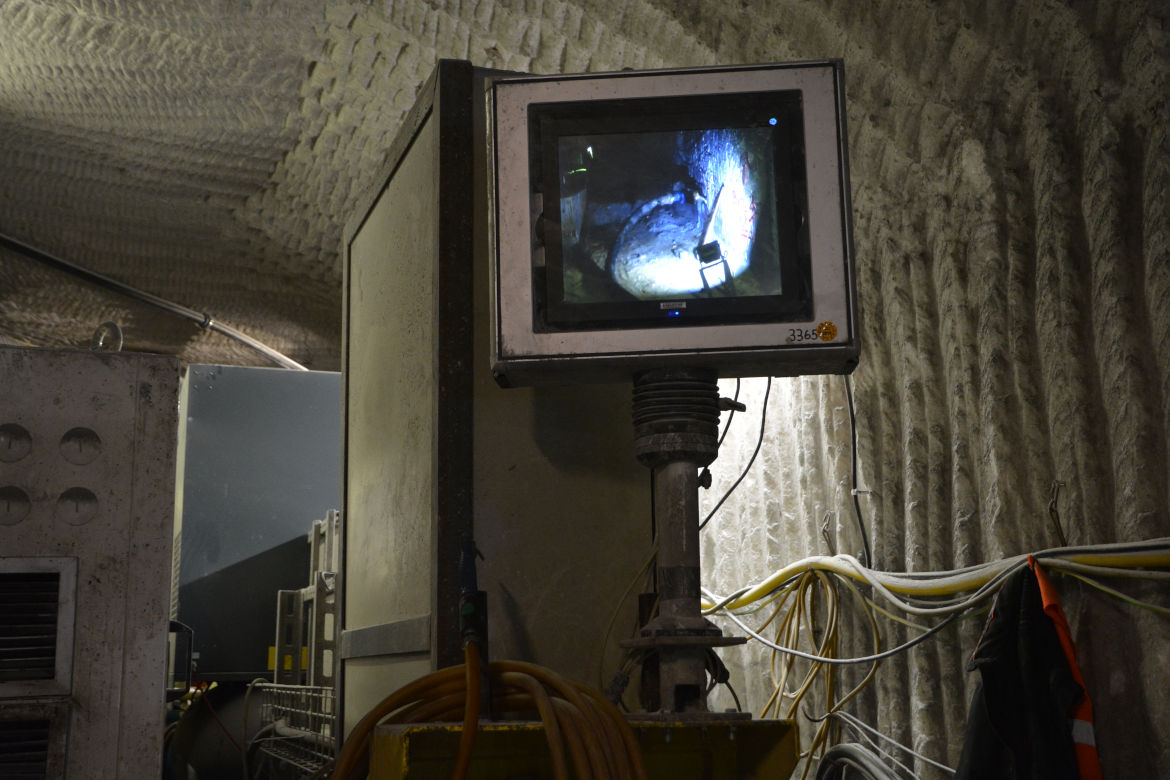

Das Einbringen von Sorelbeton in die zu verfüllenden Bereiche wird mit Hilfe von Kamera und Monitor überwacht. An der Befüllbohrung steht eine Kamera, die Liveaufnahmen auf den Monitor sendet. Dieser Monitor befindet sich am Betonmischer, in der Fachsprache auch Semi-Mobile Pump- und Mischstation genannt.

Über die Aktuellen Arbeiten

Mit der Übersicht zu den aktuellen Arbeiten bieten wir Ihnen einen regelmäßigen Überblick zu den wichtigsten Arbeiten und Meilensteinen in der Schachtanlage Asse II. Die Arbeiten sind den wesentlichen Projekten zugeordnet, um den Fortschritt der einzelnen Projekte nachvollziehbar zu dokumentieren.

Wir bitten zu beachten, dass nicht alle Arbeiten, die täglich über und unter Tage stattfinden, an dieser Stelle dokumentiert werden können. Bei Bedarf steht Ihnen das Team der Infostelle Asse gerne für weitere Auskünfte zur Verfügung.
